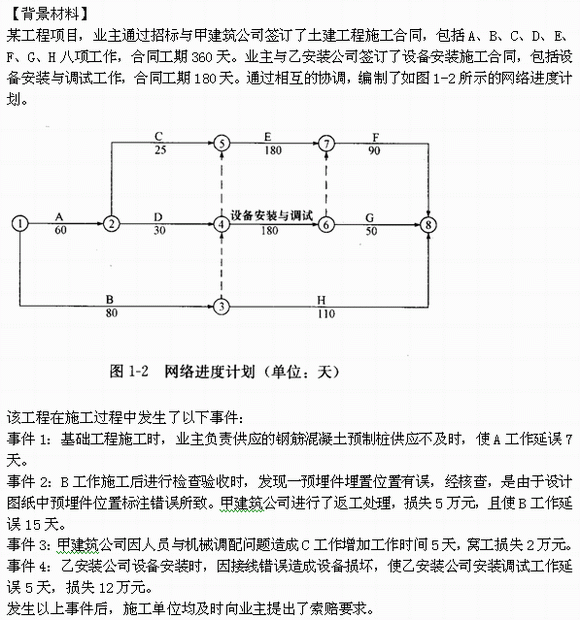

參考答案:
1.(1)事件1:業主鋼筋混凝土預制樁供應不及時,造成A工作延誤,因A工作是關鍵工作,業主應給甲公司補償工期和相應費用。
業主應順延乙公司的開工時間和補償相關費用。
(2)事件2:因設計圖紙錯誤導致甲公司返工處理,由于8工作是非關鍵工作,同時已經對A工作補償了工期,B工作延誤的15天在其總時差范圍以內,故不給予甲公司工期補償,但應給甲公司補償相應的費用。
因?qū)σ夜静辉斐捎绊懀什唤o予乙公司工期和費用補償。
(3)事件3:由于甲公司原因使C工作延長,不給予甲公司工期和費用補償。因未對乙公司造成影響,業主不應給乙公司補償。
(4)事件4:由于乙公司的錯誤造成總工期延期與費用損失,業主不給予乙公司工期和費用補償。由此引起的對甲公司的工期延誤和費用損失,業主應給予補償。
2.(1)甲公司應得到工期補償為:
事件1:業主預制樁供應不及時,補償工期7天。
事件4:因安裝公司原因給甲公司造成工期延誤,應補償5天。合計12天。
甲公司應得到費用補償為:
事件1:7×6000元=4.2萬元
事件2:5.0萬元
事件4:5×6000元=3.0萬元
合計:(4.2+5.0+3.0)萬元=12.2萬元
(2)因業主預制樁供應不及時,乙公司應得到工期補償7天。乙公司應得到費用補償為:
事件1補償:7×6000元=4.2萬元事件4罰款:5×6000元=3.0萬元合計:(4.2-3.0)萬元=1-2萬元3.樁購置費為:800×950元=76萬元
樁基礎工程合同價款:(800×9×180)元=129.6萬元
甲公司樁基礎施工應得工程價款為:(129.6-76)萬元=53.6萬元
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?2011年監理工程師考試網上輔導招生簡章推出
?網校2010年監理工程師考試網上輔導通過率高達90.80%
最新資訊
- 2026年監理工程師《目標控制-交通運輸工程》隨堂練習題2026-01-29
- 2026年注冊監理工程師《目標控制(土建)》考試題目及答案2026-01-23
- 2026年監理工程師《建設工程監理基本理論和相關法規》備考試題2026-01-16
- 2026年監理工程師《合同管理》考試免費題庫2026-01-09
- 2026年注冊監理工程師《案例分析-交通運輸工程》章節題2025-12-29
- 2026年監理工程師考試《案例分析-土木建筑》模擬題2025-12-29
- 2026年監理考試《目標控制-交通運輸工程》精選題2025-12-24
- 2026年監理工程師考試《目標控制-水利工程》精選練習題2025-12-24
- 2026年監理工程師《目標控制-土建》章節習題2025-12-18
- 2026年監理工程師考試《理論與法規》課后習題2025-12-18
