日本一级特黄大片本道|AV在线免费网站|91在线无码精品国产|大香蕉国视频欧美看久草|小黑妹黄色片日夜夜香蕉视频|色婷婷欧美红桃免费在线观看|日韩激情四射的视频|欧美日韩成人爱情四季网站在线网站|亚洲欧美三页久婷|片在线看无码免费

當前位置: 首頁 > 監理工程師 > 監理工程師備考資料 > 注冊監理工程師考試《進度控制》第六章重點解析(12)

注冊監理工程師考試《進度控制》第六章重點解析(12)

更新時間:2011-10-24 16:54:54 來源:|0 瀏覽1收藏0

監理工程師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚憟D片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

  (二)物資供應計劃實施中的動態控制

  1.物資供應進度監測與調整的系統過程

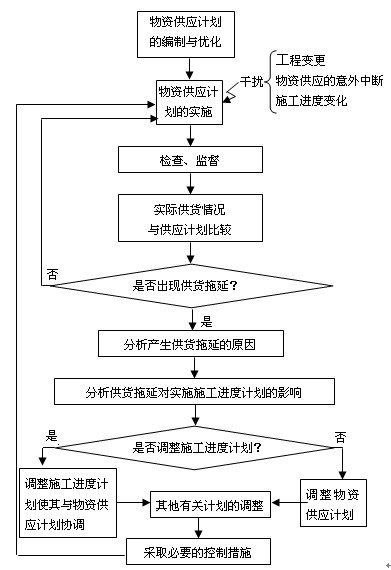

  圖6-9 物資供應進度監測與調整的系統過程

  2.物資供應計劃實施中的檢查與調整

  (1)物資供應計劃的檢查

  物資供應計劃實施中的檢查通常包括定期檢查(一般在計劃期中、期末)和臨時檢查兩種。

  一般地,對重要的設備要經常地、定期地進行實地檢查。

  物資供應過程經檢查后,需提出供應情況報告,主要是對報告期間實際收到材料數量與材料訂購數量以及預計的數量進行比較,從中發現問題,預測其對后期工程實施的影響,并根據存在的問題,提出相應的補救措施。

  (2)物資供應計劃的調整

  在物資供應計劃的執行過程中,當發現物資供應過程的某一環節出現拖延現象時,其調整方與進度計劃的調整方法類似,一般采取以下措施進行處理:

  1)如果這種拖延不致影響施工進度計劃的執行,則可采取措施加快供貨過程的有關環節,以減少此拖延對供貨過程本身的影響;如果這種拖延對供貨過程本身產生的影響不大,則可直接將實際數據代入,并對供應計劃作相應的調整,不必采取加快供貨進度的措施。

  2)如果這種拖延將影響施工進度計劃的執行,則應首先分析這種拖延是否允許(通常的判別條件是受影響的施工活動是否處在施工進度計劃的關鍵路上或是否影響到分包合同的執行)。若允許,則可采用1)所述調整方法進行調整;若不允許,則必須采取措施加快供應速度,盡可能避免此拖延對執行施工進度計劃產生的影響。如果采取加快供貨速度的措施后,仍不能避免對施工速度的影響,則可考慮同時加快其他工作施工進度的措施,并盡可能將此拖延對整個施工進度的影響降低到最低程度。

查看更多內容>>   監理工程師考試頻道     監理工程師考試論壇  監理工程師課程免費試聽

?2012年注冊監理工程師考試網上輔導招生簡章推出
?網校2010年監理工程師考試網上輔導通過率高達90.80%

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

監理工程師資格查詢

監理工程師歷年真題下載 更多

監理工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

監理工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
