一級建造師《鐵路工程》綜合測試題一(附答案)
【摘要】環球網校一級建造師考試頻道為方便各位一級建造師考生更好的備考2015年一級建造師考試,特地整理一級建造師考試相關練習題,并附解析與參考答案,本文為一級建造師《鐵路工程》綜合測試題一(附答案),希望各位一級建造師考生通過自測練習題提高自己。更多試題和資料敬請關注環球網校一級建造師考試頻道,您可以按【ctrl鍵+D】手動收藏此頁面。
點擊查看>>>>2014年一級建造師《各科目》綜合測試題與答案【匯總】
綜合測試題(一)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.線路平面控制網適用于新建( )鐵路工程測量。
A.120~160km/h B.160~250km/h
C.250~350km/h D.350km/h以上
2.鋼筋原材料進場檢驗驗收批組成中,每批鋼絞線應由同一牌號、同一規格、同一交貨狀態的鋼絲組成,并不得大于( )。
A.20t B.30t
C.40t D.60t
4.施工單位在一山區進行路塹開挖作業時,發現該處為一平緩橫坡,橫坡不大于1:1 0,該企業應選擇( )開挖方式開挖路塹。
A.全斷面 B.橫向臺階
C.逐層順坡 D.縱向臺階
5.平緩山地下切的短而淺的一般土石路塹,中心開挖高度小于5m,施工時宜選擇 ( )開挖方式開挖路塹。
A.全斷面 B.橫向臺階
C.逐層順坡 D.縱向臺階
6.鉆孔樁水下混凝土的灌注可采用下列( )方法。
A.泵送法 B.橫向?qū)Ч芊?/p>
C.豎向?qū)Ч芊?D.直接灌注法
7.下列關于普通鋼筋混凝土簡支梁預制施工程序,敘述正確的是( )。
A.臺座整平、安裝支座預埋板→安裝外模、內模、端頭模板→安裝梁體鋼筋→安裝橋面鋼筋以及預埋件→澆筑混凝土→養護→移梁至存梁廠
B.臺座整平、安裝支座預埋板十安裝橋面鋼筋以及預埋件安裝梁體鋼筋→安裝外模、內模、端頭模板十澆筑混凝土→養護→移梁至存梁廠
C.臺座整平、安裝支座預埋板→安裝梁體鋼筋→安裝外模、內模、端頭模板→安裝橋面鋼筋以及預埋件→澆筑混凝土→養護→移梁至存梁廠
D.臺座整平、安裝支座預埋板→安裝外模、內模、端頭模板→安裝橋面鋼筋以及預埋件→安裝梁體鋼筋→澆筑混凝土→養護→移梁至存梁廠
8.呈塊(石)碎(石)狀鑲嵌結構或呈大塊狀砌體結構,拱部無支擴大時可產生小坍塌,側壁基本穩定,爆破震動過大易坍塌的是( )圍巖。
A.I級 B.Ⅱ級
C.Ⅲ級 D.Ⅳ級
9.永久性隧道及地下工程中常用的襯砌形式是( )。
A.施工襯砌和永久襯砌
B.初期襯砌和鋼筋混凝土永久襯砌
C.整體混凝土襯砌、復合式襯砌和錨噴襯砌
D.整體混凝土襯砌、復合式襯砌和鋼材襯砌

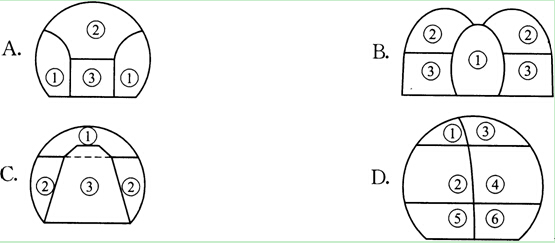

1 0.下列分部開挖法中,屬于中隔壁(CD法)導坑法開挖的是( )。

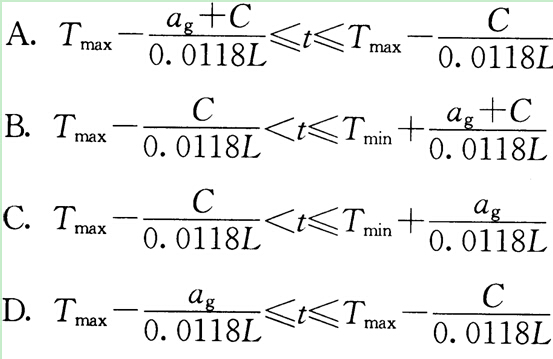

1 1.鋼軌溫度在公式( )范圍時,為最佳鋪軌時間,一般情況下,應安排在此條件下鋪軌。

1 2.長大鐵路宜選擇機械化鋪軌。機械化鋪設普通軌道主要包括( )四個基本環節。
A.軌節(軌排)組裝、軌節運輸、軌節鋪設、鋪砟整道
B.軌節(軌排)組裝、掛線散枕、軌節鋪設、鋪砟整道
C.軌節(軌排)組裝、掛線散枕、排線散枕、鋪砟整道
D.軌節(軌排)組裝、軌節運輸、排線散枕、安裝扣配件
1 3.下列關于單枕綜合鋪設法施工基本作業程序,敘述正確的是( )。
A.施工準備→長鋼軌抽放拖送→軌枕轉運→設備編組進場→布枕→鋼軌人槽就位→軌枕方正→安裝扣件→轉入下一循環,長鋼軌抽放拖送
B.施工準備→設備編組進場→長鋼軌抽放拖送→軌枕轉運→布枕→軌枕方正→安裝扣件→鋼軌人槽就位→轉入下一循環,長鋼軌抽放拖送
C.施工準備→設備編組進場→長鋼軌抽放拖送→軌枕轉運→布枕→鋼軌人槽就位→軌枕方正→安裝扣件→轉入下一循環,長鋼軌抽放拖送
D.施工準備→設備編組進場→長鋼軌抽放拖送→鋼軌入槽就位→軌枕轉運→布枕→軌枕方正→安裝扣件→轉入下一循環,長鋼軌抽放拖送
14.鐵路線路兩側應當設立鐵路線路安全保護區。鐵路線路安全保護區的范圍是從鐵路線路路堤坡腳、路塹坡頂或者鐵路橋梁外側起向外的距離。其中在城市市區安全保護區范圍應不少于( )。
A.4m B.6m
C.8m D.10m
1 5.架子隊作業人員組織形式不包括( )。
A.混編型 B.純勞務型
C.混合勞務型 D.勞務承包型
1 6.設計概(預)算的編制是按三個層次逐步完成的,依次為( )。
A.總概(預)算、綜合概(預)算、單項概(預)算
B.單項概(預)算、總概(預)算、綜合概(預)算
C.綜合概(預)算、單項概(預)算、總概(預)算
D.單項概(預)算、綜合概(預)算、總概(預)算
1 7.質量信譽評價采取平時檢查與集中檢查相結合的方式進行,質量信譽評價評分時,平時檢查、集中檢查所占比例分別是( )。
A.平時檢查占40%,集中檢查占60%的比例
B.平時檢查占50%,集中檢查占50%的比例
C.平時檢查占60%,集中檢查占40%的比例
D.平時檢查占70%,集中檢查占30%的比例
1 8.根據相關規定,死亡( )人以上或直接經濟損失( )萬元以上的為特別重大事故。
A.10,1 000 B.39300
C.1,30 D.30,300
1 9.在施工天窗作業時,技改工程、線路大中修及大型機械作業時間不應少于
( )。
A.60min B.70min
C.90min D.180min
20.鐵路建設工程安全風險管理中規定,( )是風險防范的主要責任單位。
A.建設單位 B.勘察設計單位
C.監理單位 D.施工單位
二、多項選擇題(共1 0題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
1.下列關于基礎平面控制網的描述,正確的有( )。
A.CP工控制網宜在初測階段建立,困難時應在定測前完成
B.CP I控制網應按要求沿線路走向布設,并附合于CP0控制網上
C.CP工應采用邊聯結方式構網,形成由三角形或大地四邊形組成的帶狀網
D.CP I控制網應按三等GPS測量要求施測
E.CP工控制網應與沿線的國家或城市三等及以上平面控制點聯測
2.混凝土的耐久性指標應根據( )確定。
A.結構設計使用年限 B.配合比
C.所處環境類別 D.作用等級
E.工程地質條件
3.路塹開挖可按地形情況、巖層產狀、斷面形狀、路塹長度及施工季節,并結合土石方調配選用( )開挖。
A.全斷面開挖 B.橫向臺階開挖
C.逐層順坡開挖 D.縱向臺階開挖
E.橫縱臺階聯合開挖
4.我國客運專線路基基床表層按照現行《客運專線鐵路路基工程施工質量驗收暫行標準》,采用( )指標進行檢驗。
B.密實度V
A.地基系數K30
D.密度P
C.動態變形模量Evd
E.孔隙率n
5.下列關于鉆孔樁水下混凝土灌注施工,敘述正確的有( )。
A.鉆孔樁水下混凝土采用豎向?qū)Ч芊āT诠嘧⑶?,將?dǎo)管下端下放到距孔底沉渣0.3~0.5m為宜
B.混凝土的初存量應保證首批混凝土灌注后,使導管埋人混凝土的深度不小于1.0m
C.混凝土一經灌注,應連續進行,中途任何原因中斷灌注時間不得超過30min
D.導管埋人混凝土中的深度任何時候不得小于lm,一般控制在2~4m
E.灌注標高應與樁頂設計標高相同,不得超出
6.鐵路隧道常用的支護形式為錨噴支護,主要采用錨桿和噴射混凝土、鋼筋網片、鋼支承等材料,共同組成支護結構,承受圍巖壓力,實現( )。
A.施工期安全的目的 B.控制圍巖過大變形的目的
C.施工期防塵的目的 D.控制模板過大變形的目的
E.施工期控制質量和防水的目的
7.根據用途和平面形狀,道岔分為普通單開道岔和( )等。
A.單開對稱道岔 B.三開道岔
C.交叉渡線 D.交分道岔
E.復式道岔
8.根據《鐵路工程招標投標管理辦法》的規定,鐵路建設項目招標應具備的條件是( )。
A.大中型建設項目可研報告經國家批準,其他建設項目按規定已履行相應審批手續
B.建設資金已落實
C.有批準的設計文件(兩階段設計有初步設計文件,一階段設計有施工圖)
D.招標文件已編制完成
E.建設項目管理機構已建立
9.下列屬于I類變更設計的是( )。
A.變更建設規模、主要技術標準、重大方案
B.變更初步設計主要批復意見
C.變更涉及運輸能力、運輸質量、運輸安全
D.變更施工圖其他項目
E.變更重點工點的設計原則
10.下列( )可以作為施工作業指導書的主要編制依據。
A.國家和鐵道部頒布的規范、驗收標準和施工指南
B.經審核合格的施工圖設計文件
C.指導性施工組織設計
D.合同及相關協議
E.國家級工法和成熟的施工工藝
三、案例分析題(共5題,1、2、3題每題20分,4、5題各30分。請根據背景材料,按要求作答)
【案例1】
某鐵路工程A標段長度為30km,包括路基土石方50 000m3,大橋1座,小橋涵1 0座。鋪軌架梁由建設單位單獨發包。路基工程中,里程DK0+000~DK9+000主要為路基挖方,DK9+000~DK11 +000段為1座特大橋,DKll+000~DK18+000段主要為路基填方,包括小橋涵6座,DK18+000~DK25+000段主要為路基挖方,DK25+000~DK30+000段為路基填方,包括4座小橋涵。施工部署、施工方案的確定及項目管理工作有以下情況:
1.施工部署由項目經理主持,根據工程特點及施工隊間的綜合平衡,分解為4個工區,DK0+ 000~DK10+000為第一工區,DK10+000~DK18+000為第二工區,DK18+ 000~DK25 +000為第三工區,DK25+000~DK30+000為第四工區。
2.DK0+000~DK9+000路塹多為土、石傍山路塹,擬采用全斷面開挖。由于該區段周圍沒有居民,對于邊坡高度大于20m的堅硬巖石擬采用洞室爆破法施工。對于土質路塹采用由下而上縱向全寬逆坡開挖。為加快工程進度,條件適宜地段可采用掏底開挖法。
3.路堤填筑采用“三階段,四區段,八流程”的方案施工。具體為:
三階段即準備階段、施工階段、整修階段;
四區段即填土區段、( )、壓實區段和( );
八流程即( )、地基處理、( )、攤鋪整平、( )、碾壓密實、( )和路基修整。
4.填筑包心路堤時,將滲水性強的填料填筑在堤心,將滲水性弱的填筑在路堤兩側。對于普通路堤填筑每一層時,滲水性強的沙礫土填在中間,滲水性弱的黏性土填在兩側。
5.在該路基的碎石樁地基處理工程中選取其中的1000根碎石樁作為一個檢驗批,碎石樁樁徑允許偏差為-50mm(一般項目),在監理工程師組織的檢查驗收時抽取50根樁檢測,發現其中有1 0根樁的直徑比設計樁徑小50mm以上,其中有1根樁比設計樁徑小100mm以上。
問題:
1.本項目施工任務分解正確嗎?如不正確,請指出其不妥之處。
2.路塹施工方法是否正確?如不正確,請一一指出。
3.請?zhí)顚懗雎返烫钪?ldquo;三階段,四區段,八流程”中括號中的正確工作程序名稱。
4.背景4中所述填筑路堤中不同填料的填筑存在哪些不妥之處?
5.路基碎石樁的該檢驗批能否通過驗收?為什么?并簡述檢驗批驗收的組織程序。
【案例2】

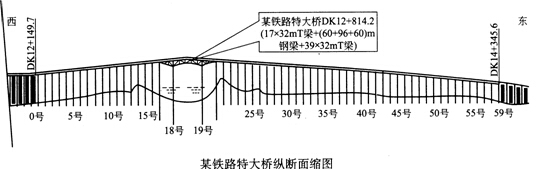

某施工單位中標一座鐵路大橋(施工范圍不含圖中陰影部分),該橋跨越某三級通航河流,主跨為下承式鋼梁,架橋機運梁車均可以在上面行駛。邊跨為32m簡支T形梁,要求現場制梁,采用公鐵兩用架橋機架梁,工期要求20個月,孔跨布置詳見下圖。

問題:
1.簡述主跨鋼梁的施工技術方案。
2.簡述邊跨梁部工程施工步驟及投入的主要機械(除公鐵兩用架橋機外)。
3.簡述T梁預制的質量控制重點。
4.該特大橋控制工期的部位和分部工程是哪些?
【案例3】

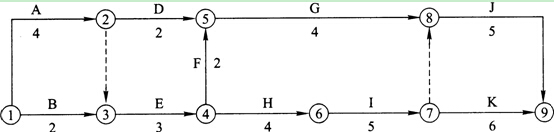

某建設工程合同工期為25個月,經總監理工程師批準的施工總進度計劃如下圖所示。

當該計劃執行至7個月末時,發現施工過程D已完成,而施工過程E拖后兩個月。
由于E工作延誤是承包人自身原因造成,故應采取工期一成本優化方式壓縮后續關
鍵工作持續時間保證目標工期。
壓縮某些施工過程的持續時間,各施工過程的直接費用率及最短持續時間見下表。
|
施工過程
|
F
|
G
|
H
|
I
|
J
|
K
|
|
直接費率(萬元/月)
|
|
10.0
|
6.0
|
4.5
|
3.5
|
4.0
|
|
最短持續時間(月)
|
2
|
3
|
5
|
3
|
3
|
4
|
問題:
1.請說明施工過程E的實際進度是否影響原計劃總工期?為什么?
2.在不改變各施工過程邏輯關系的前提下,采取工期一成本優化,原進度計劃的最優調整方案是什么?為什么?此時直接費用將增加多少萬元?
【案例4】
某單線鐵路隧道要求工期3 6個月,全長7.5km,只有進出口有進洞條件,隧道中間高洞口低,出口洞口段有20m長的坡積層,厚度較厚;進口段為風化巖有部分節理判定為Ⅲ級圍巖,進洞施工時為旱季。
問題:
1.該隧道進洞應采取什么措施?簡述其施工步驟。
2.隧道應采用何種施工方案?
3.請簡述該隧道洞身段的主要施工步驟。
4.列表敘述本隧道主要施工安全控制重點。
【案例5】
某客運專線鐵路工程,采用CRTSⅡ型板式無砟軌道。施工過程中,由于建設單位趕工期,施工單位組織不力,造成部分無砟軌道返工,影響工期1個月,造成直接經濟損失為2 5 0萬元人民幣。
問題:
1.根據《鐵路建設工程質量事故處理規定》,該事故屬于什么等級?假設施工單位負有重要責任,該施工單位應承擔多少經濟損失?
2.客運專線鐵路軌道工程的質量管理措施有哪些?
3.根據《高速鐵路軌道工程施工質量驗收標準》的規定,橋上的CRTSⅡ型板式無砟軌道共有幾個驗收分項?并說明分項名稱。
綜合測試題(一)參考答案
一、單項選擇題
1.C; 2.D; 3.A; 4.B; 5.A; 6.C; 7.C; 8.D;
9.C;10.D; 11.A; 12.A; 13.C; 14.C; 15.C; 16.D;
1 7.C; 1 8.A; 1 9.D; 20.B
二、多項選擇題
1.A、B、C、E; 2.A、C、D; 3.A、B、C、D; 4.A、C、E;
5.A、B、C、D; 6.A、B; 7.A、B、C、D; 8.A、B、C、E;
9.A、B、C、E; 1 0.A、B、D、E
三、案例分析題
【案例1】答:
1.不正確。
主要不妥之處在于:應考慮路基土石方的調配,一般挖填相間段應放在一個工區,以便土方填挖平衡;不應將DK9+000~DK11+000段特大橋中間劃段。
2.路塹施工方法不正確。
(1)土、石傍山路塹不應采用全斷面開挖,而應是縱向臺階開挖法;
(2)對于路塹石方開挖,嚴禁采用洞室爆破法施工,對于邊坡高度大于20m的堅硬巖 石可采用光面、深孔、預裂爆破;
(3)對于土質路塹不應采用由下而上縱向全寬逆坡開挖,而應是由上而下縱向全寬逐層順坡開挖;
(4)土質路塹施工嚴禁掏底開挖。
3.整平區段;檢測區段;施工測量;分層填土;灑水晾曬;檢測簽證。
4.(1)填筑包心路堤時將滲水性強的填料填筑在堤心,將滲水性弱的填筑在路堤兩側不妥,應將滲水性弱的填在堤心,將滲水性強的填在兩側。(2)不同種類的填料不得混雜填筑,每一水平層的全寬應采用同一種填料。
5.不能。根據《驗標》規定,“如果有允許偏差的項目是一般項目,則允許有20%檢測點的實測值超出給定允許偏差范圍,但最大偏差不得大于給定的允許偏差值的1.5倍”。碎石樁樁徑允許偏差為-50mm,就是要求80%及以上的樁的樁徑不允許比設計值小50mm,允許有≤20%的樁比設計值小50mm,但最大不允許小75mm。
【案例2】答:
1.主跨鋼梁的施工技術方案是:
(1)在1 8號、1 9號墩完成后,自墩頂向兩側進行懸拼;
(2)墩頂段拼裝后,在鋼梁頂部對稱安裝2臺移動吊機,循環提升鋼梁桿件;
(3)采用定向扭矩扳手對高強鋼螺栓施擰,采用扭矩系數法控制預緊力;
(4)鋼梁出廠前完成二度底漆,一度面漆,拼裝完成后施作一度面漆,現場采用長臂式噴漆機噴涂。
2.邊跨梁部工程施工步驟及投入的主要機械:
(1)邊跨梁部工程施工步驟為:
?、倭簣鼋ㄔO(shè);
?、陬A(yù)制梁;
?、凼兹琢杭茉O(shè);
?、芗軜驒C拼裝;
⑤運梁;
?、藜軜驒C架梁;
?、邩蛎嫦蛋惭b。
(2)投入的主要施工機械設備有:梁場移梁龍門,梁場拌合機,張拉千斤頂,運梁車。
3.T梁預制的質量控制重點有:
(1)梁體混凝土強度、彈性模量;
(2)梁體外形尺寸;
(3)梁體預埋件位置;
(4)梁體防水層質量;
(5)梁體外觀質量。
4.該特大橋控制工期的部位和分部工程是:控制工期的部位有兩處,一是特大橋主跨,包括主跨基礎、墩身和鋼梁架設;二是邊跨簡支T梁,包括T梁預制、架設。
【分析與提示】
主跨被列為控制性工程是因為深水橋墩及大跨鋼梁,邊跨簡支T梁被列為控制性工程是因為鐵路32m簡支T梁采用公鐵兩用架橋機架設,架梁、制梁有一定的難度,本案例32m簡支T梁規模大、數量多。
【案例3】答:
1.計算時間參數如下圖所示。關鍵線路為①一②一③一⑥一⑦一⑨。由于E為關鍵工作,原計劃總時差為O,所以,拖后2個月,影響工期2個月。

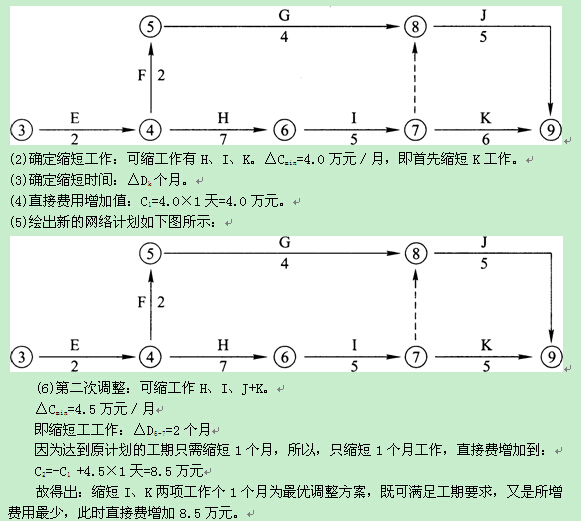

2.進度計劃調整(工期一成本優化):
根據背景,按工期費用優化方法調整7個月后的進度計劃。
(1)執行7個月后的剩余網絡計劃如下圖所示:

【案例4】答:
1.進口宜采取小導管超前注漿加固圍巖,臺階法短進尺開挖,錨噴支護緊跟,初期支護盡早封閉成環的進洞措施。其施工步驟為:(1)小導管注漿;(2)上臺階開挖;(3)隧道拱頂錨噴支護;(4)下臺階開挖;(5)邊墻錨噴支護;(6)底部開挖;(7)仰拱施作。
出口宜采取長管棚支護,短進尺開挖,錨噴支護緊跟,盡早成環的技術措施,其施工步驟為:(1)長管棚鉆孔、插管、注漿;(2)圍巖開挖;(3)格柵架立;(4)混凝土噴射;(5)底部開挖;(6)仰拱施作。
2.采用的施工方案是:
進出口兩個作業面同時掘進,進口采取小導管注漿超前支護的方法進洞,出口采取長管棚超前支護的方法進洞,洞身采取全斷面開挖,錨噴初期支護,有軌出碴,扒碴機裝巖、電動車牽引梭礦車運碴,初期壓人式通風,后期混合式通風,液壓臺車進行模筑襯砌。
3.該隧道洞身段的主要施工步驟是:
(1)開挖;(2)通風;(3)出碴;(4)支護;(5)仰拱與填充;(6)掛鋪防水板;(7)襯砌;(8)溝槽。
4.主要施工安全控制重點見下表:
|
序號
|
重點項目
|
重點控制內容
|
|
1
|
開挖
|
風槍鉆眼、裝藥點炮,炸藥雷管運輸保管,圍巖清除
|
|
2
|
出碴
|
扒碴機作業、礦車運輸作業
|
|
3
|
支護
|
格柵架立、錨桿鉆眼,混凝土濕噴
|
|
4
|
掛鋪防水板
|
施工臺架穩定,臺架上人員高空作業
|
|
3
|
襯砌
|
臺車移動時的穩定,混凝土運輸,泵送澆筑
|
【案例5】答:
10(1)應屬于鐵路質量較大事故。
(2)承擔事故直接經濟損失的5 0%以下。
2.軌道工程的質量管理措施:
(1)軌道工程采用的主要材料、構配件和設備,施工單位應對其外觀、規格、型號和質量證明文件等進行驗收,并經監理工程師檢查認可。凡涉及結構安全和使用功能的,施工單位應進行檢驗,監理單位按規定進行平行檢驗或見證取樣檢測。
(2)各工序應按施工技術標準進行質量控制,每道工序完成后,施工單位應進行檢查,并形成記錄。
(3)工序之間應進行交接檢驗,上道工序應滿足下道工序的施工條件和技術要求。相關專業工序之間的交接檢驗應經監理工程師檢查認可,未經檢查認可或檢查不合格的不得進行下道工序施工。
3.橋上無砟軌道的驗收分項一共是7項,即:
(1)滑動層、硬泡沫塑料板;(2)橋上混凝土底座;(3)軌道板鋪設;(4)水泥瀝青砂漿灌注;(5)軌道板縱向連接;(6)側向擋塊;(7)軌道板錨固和剪切連接。

最新資訊
- 2026年一級建造師水利水電專業入門測試卷2026-03-12
- 2026年一級市政建造師考試科目入門測試卷2026-03-12
- 2026年一級建造師經濟入門測試卷2026-03-12
- 2026年一級建造師建筑實務入門測試卷,免費下載2026-03-12
- 2026年一建機電考試入門測試卷2026-03-12
- 2026年一建管理考試題型及分?jǐn)?shù)測評,快速檢測當前水平2026-03-12
- 2026年一建公路實務考試題型測試:入門測試卷,快速摸底水平2026-03-12
- 2026年一級建造師建設工程法規入門測試卷2026-03-12
- 【免費領取】一級建造師考試基礎自測卷,備考必備!2025-11-03
- 考生速進!2026年一建備考,好用的刷題APP是哪個?2025-10-21
