一建管理教材:1Z201054 施工任務委托的模式
【摘要】環球網校一級建造師頻道為您提供一級建造師考試必備的復習資料和試題,供考生復習備考之用,本文為一建管理教材:1Z201054 施工任務委托的模式,是考生必須要熟記和掌握的重點內容。2015年的一級建造師考試將于9月19日至20日舉行,環球網校在此提醒廣大考生做好復習備考。祝廣大考生順利通過一級建造師考試!
1Z201054 施工任務委托的模式
施工任務的委托主要有如下幾種模式:
(1)業主方委托一個施工單位或由多個施工單位組成的施工聯合體或施工合作體作為施工總承包單位,施工總承包單位視需要再委托其他施工單位作為分包單位配合施工;
(2)業主方委托一個施工單位或由多個施工單位組成的施工聯合體或施工合作體作為施工總承包管理單位,業主方另委托其他施工單位作為分包單位進行施工;
(3)業主方不委托施工總承包單位,也不委托施工總承包管理單位,而平行委托多個施工單位進行施工。
一、施工總承包
業主方委托一個施工單位或由多個施工單位組成的施工聯合體或施工合作體作

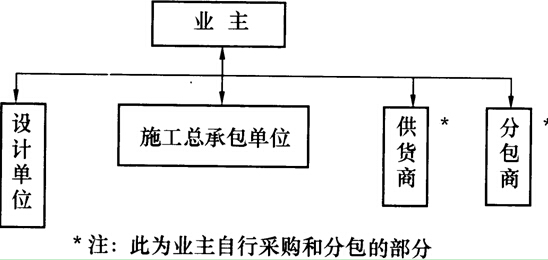

勾施工總包單位,經業主同意,施工總承曳單位可以根據需要將施工任務的一部分分包給其他符合資質的分包人。施工總承曳的合同結構圖如圖1Z201054-1所示。
施工總承包模式有如下特點:

圖1Z201054-1 建設項目施工總承包模式的合同結構
1.投資控制方面
(1)一般以施工圖設計為投標報價的基礎,投標人的投標報價較有依據;
(2)在開工前就有較明確的合同價,有利于業主的總投資控制;
(3)若在施工過程中發生設計變更,可能會引發索賠。
2.進度控制方面
由于一般要等施工圖設計全部結束后,業主才進行施工總承包的招標,因此,開工日期不可能太早,建設周期會較長。這是施工總承包模式的最大缺點,限制了其在建設周期緊迫的建設工程項目上的應用。
3.質量控制方面
建設工程項目質量的好壞在很大程度上取決于施工總承包單位的管理水平和技術水平。
4.合同管理方面
(1)業主只需要進行一次招標,與施工總承包商簽約,因此招標及合同管理工作量將會減小;
(2)在很多工程實踐中,采用的并不是真正意義上的施工總承包,而采用所謂的“費率招標”。“費率招標”實質上是開口合同,對業主方的合同管理和投資控制十分不利。
5.組織與協調方面
由于業主只負責對施工總承包單位的管理及組織協調,其組織與協調的工作量比平行發包會大大減少,這對業主有利。
二、施工總承包管理
施工總承包管理模式(Managing C。ntract。r)的內涵是:業主方委托一個施工單位或由多個施工單位組成的施工聯合體或施工合作體作為施工總承包管理單位,業主方另委托其他施工單位作為分包單位進行施工。一般情況下,施工總承包管理單位不參與具體工程的施工,但如施工總承包管理單位也想承擔部分工程的施工,它也可以參加該部分工程的投標,通過競爭取得施工任務。
(一)施工總承包管理模式的特點
1.投資控制方面
(1)一部分施工圖完成后,業主就可單獨或與施工總承包管理單位共同進行該部分工程的招標,分包合同的投標報價和合同價以施工圖為依據;
(2)在進行對施工總承包管理單位的招標時,只確定施工總承包管理費,而不確定工程總造價,這可能成為業主控制總投資的風險;
(3)多數情況下,由業主方與分包人直接簽約,這樣有可能增加業主方的風險。
2.進度控制方面
不需要等待于施工圖設計完成后再進行施工總承包管理的招標,分包合同的招標也可以提前,這樣就有利于提前開工,有利于縮短建設周期。
3.質量控制方面
(1)對分包人的質量控制由施工總承包管理單位進行;
(2)分包工程任務符合質量控制的“他人控制”原則,對質量控制有利;
(3)各分包之間的關系可由施工總承包管理單位負責,這樣就可減輕業主方管理的工作量。
4.合同管理方面
(1)一般情況下,所有分包合同的招標投標、合同談判以及簽約工作均由業主負責,業主方的招標及合同管理工作量較大;
(2)對分包人的工程款支付可由施工總包管理單位支付或由業主直接支付,前者有利于施工總包管理單位對分包人的管理。
5.組織與協調方面
由施工總承包管理單位負責對所有分包人的管理及組織協調,這樣就大大減輕業主方的工作。這是采用施工總承包管理模式的基本出發點。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
2014年一級建造師《各科目》實戰模擬題與答案匯總
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
(二)施工總承包管理與施工總承包模式的比較
1.工作開展程序不同

施工總承包模式的工作程序是:先進行建設項目的設計,待施工圖設計結束后再進行施工總承包招標投標,然后再進行施工,如圖1Z201054-2(6)所示。而如果采用施工總承包管理模式,施工總承包管理單位的招標可以不依賴完整的施工圖,當完成一部分施工圖就可對其進行招標,如圖1Z201054-2(6)所示。由圖可以看出,施工總承包管理模式可以在很大程度上縮短建設周期。

(口)建設項目施工總承包管理模式下的項目開展順序;(6)建設項目施工總承包模下的項目開展順序

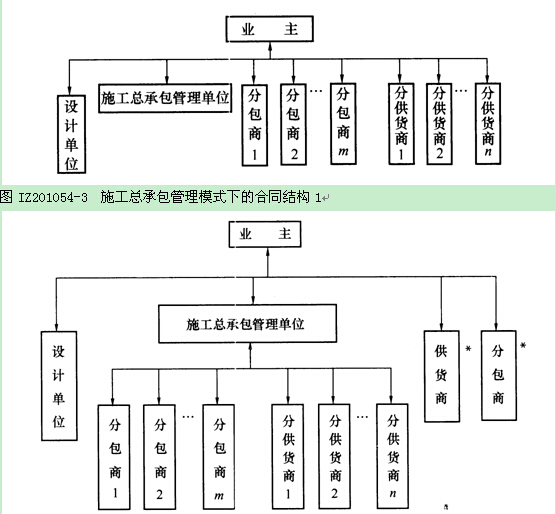

2.合同關系
正如前述,施工總承包管理模式的合同關系有兩種可能,即業主與分包單位直接簽訂合同或者由施工總承包管理單位與分包單位簽訂合同,其合同結構圖分別如圖1Z201054―3和圖1Z201054-4所示。而當采用施工總承包模式時,由施工總承包單位與分包單位直接簽訂合同。

*注:此為業主自行采購和分包的部分
圖1Z201054-4施工總承包管理模式下的合同結構2
3.分包單位的選擇和認可
一般情況下,當采用施工總承包管理模式時,分包合同由業主與分包單位直接簽訂,但每一個分包人的選擇和每一個分包合同的簽訂都要經過施工總承包管理單位的認可,因為施工總承包管理單位要承擔施工總體管理和目標控制的任務和責任。如果施工總承包管理單位認為業主選定的某個分包人確實沒有能力完成分包任務,而業主執意不肯更換分包人,施工總承包管理單位也可以拒絕認可該分包合同,并且不承擔該分包人所負責工程的管理責任。而當采用施工總承包模式時,分包單位由施工總承包單位選擇,由業主方認可。
4.對分包單位的付款
對各個分包單位的工程款項可以通過施工總承包管理單位支付,也可以由業主直接支付。如果由業主直接支付,需要經過施工總承包管理單位的認可。而當采用施工總承包模式時,對各個分包單位的工程款項,一般由施工總承包單位負責支付。
5.對分包單位的管理和服務
施工總承包管理單位和施工總承包單位一樣,既要負責對現場施工的總體管理和協調,也要負責向分包人提供相應的配合施工的服務。對于施工總承包管理單位或施工總承包單位提供的某些設施和條件,如搭設的腳手架、臨時用房等,如果分包人需要使用,則應由雙方協商所支付的費用。
6.施工總承包管理的合同價格
施工總承包管理合同中一般只確定施工總承包管理費(通常是按工程建筑安裝工程造價的一定百分比計取),而不需要確定建筑安裝工程造價,這也是施工總承包管理模式的招標可以不依賴于施工圖紙出齊的原因之一。分包合同一般采用單價合同或總價合同。施工總承包管理模式與施工總承包模式相比在合同價方面有以下優點:
(1)合同總價不是一次確定,某一部分施工圖設計完成以后,再進行該部分施工招標,確定該部分合同價,因此整個建設項目的合同總額的確定較有依據;
(2)所有分包都通過招標獲得有競爭力的投標報價,對業主方節約投資有利;
(3)在施工總承包管理模式下,分包合同價對業主是透明的。
在國內,對施工總承包管理模式存在不少誤解,誤認為施工總承包管理單位僅僅做管理與協調工作,而對建設項目目標控制不承擔責任。實際上,每一個分包合同都要經過施工總承包管理單位的確認,施工總承包管理單位有責任對分包人的質量和進度進行控制,并負責審核和控制分包合同的費用支付,負責協調各個分包的關系,負責各個分包合同的管理。因此,在組織結構和人員配備上,施工總承包管理單位仍然要有安全管理、費用控制、進度控制、質量控制、合同管理、信息管理和進行組織與協調的機構和人員。
