1K415012開槽管道施工技術
開槽鋪設預制成品管是目前國內外地下管道工程施工的主要方法。
一、溝槽施工方案
(一)主要內容
(1)溝槽施工平面布置圖及開挖斷面圖。
(2)溝槽形式、開挖方法及堆土要求。
(3)無支護溝槽的邊坡要求;有支護溝槽的支撐形式、結構、支拆方法及安全措施。
(4)施工設備機具的型號、數量及作業要求。
(5)不良土質地段溝槽開挖時采取的護坡和防止溝槽坍塌的安全技術措施。
(6)施工安全、文明施工、沿線管線及構(建)筑物保護要求等。
(二)確定溝槽底部開挖寬度
(1)溝槽底部的開挖寬度應符合設計要求。

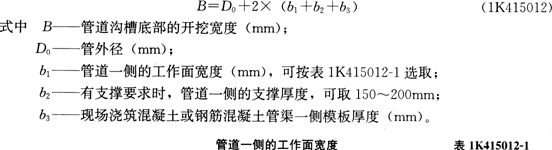

(2)當設計無要求時,可按經驗公式計算確定:

|
|
管道一側的工作面寬度61(mm)
|
||
|
管道的外徑D0(mm)
|
混凝土類管道
|
金屬類管道、化學建材管道
|
|
|
|
剛性接口
|
400
|
|
|
D0≤50。
|
柔性接口
|
300
|
300
|
|
|
剛性接口
|
500
|
|
|
500
|
柔性接口
|
400
|
400
|
|
|
剛性接口
|
600
|
|
|
1000(D0≤ 150。
|
柔性接口
|
500
|
500
|
|
|
剛性接口
|
800-'--~
|
|
|
1500
|
柔性接口
|
600
|
700
|
注:①槽底須設排水溝時,b1應適當增加;
?、诠艿烙鞋F(xiàn)場施工的外防水層時,b1宜取800mm;
?、鄄捎脵C(jī)械回填管道側面時,b1需滿足機械作業的寬度要求。
(三)確定溝槽邊坡
(1)當?shù)刭|(zhì)條件良好、土質均勻、地下水位低于溝槽底面高程,且開挖深度在5m以內、溝槽不設支撐時,溝槽邊坡最陡坡度應符合表1K415012-2的規定。
深度在5m以內的溝槽邊坡的最陡坡度 表1K415012-2
|
|
邊坡坡度(高:寬)
|
||
|
土的類別
|
坡頂無荷載
|
坡頂有靜載
|
坡頂有動載
|
|
中密的砂土
|
1:1. 00
|
1:1.25
|
1:1.50
|
|
中密的碎石類土(充填物為砂土)
|
1:0.75
|
1:1. 00
|
1:1.25
|
|
硬塑的粉土
|
1:0.67
|
1:0.75
|
1:1. 00
|
|
中密的碎石類土(充填物為黏性土)
|
1:0.50
|
1:0.67
|
1:0. 75
|
|
硬塑的粉質黏土、黏土
|
1:0.33
|
1:0. 50
|
1:0.67
|
|
老黃土
|
1:0.1.0
|
1:0.25
|
1:0. 33
|
|
軟土(經井點降水后)
|
1:1.25
|
|
|
(2)當溝槽無法自然放坡時,邊坡應有支護設計,并應計算每側臨時堆土或施加其他荷載,進行邊坡穩定性驗算。
二、溝槽開挖與支護
(一)分層開挖及深度
(1)人工開挖溝槽的槽深超過3m時應分層開挖,每層的深度不超過2m。
(2)人工開挖多層溝槽的層間留臺寬度:放坡開槽時不應小于0.8m;直槽時不應小于0.5m;安裝井點設備時不應小于1.5m。
(3)采用機械挖槽時,溝槽分層的深度按機械性能確定。
(二)溝槽開挖規定
(1)槽底原狀地基土不得擾動,機械開挖時槽底預留200~300mm土層,由人工開挖至設計高程,整平。
(2)槽底不得受水浸泡或受凍,槽底局部擾動或受水浸泡時,宜采用天然級配砂礫石或石灰土回填;槽底擾動土層為濕陷性黃土?xí)r,應按設計要求進行地基處理。
(3)槽底土層為雜填土、腐蝕性土?xí)r,應全部挖除并按設計要求進行地基處理。
(4)槽壁平順,邊坡坡度符合施工方案的規定。
(5)在溝槽邊坡穩固后設置供施工人員上下溝槽的安全梯。
(三)支撐與支護
(1)采用木撐板支撐和鋼板樁,應經計算確定撐板構件的規格尺寸;其他形式支護見1K413022。
(2)撐板支撐應隨挖土及時安裝。
(3)在軟土或其他不穩定土層中采用橫排撐板支撐時,開始支撐的溝槽開挖深度不得超過1.0m;開挖與支撐交替進行,每次交替的深度宜為0.4~0.8m。
(4)支撐應經常檢查,當發現支撐構件有彎曲、、松動、移位或劈裂等跡象時,應及時處理;雨期及春季解凍時期應加強檢查。
(5)拆除支撐前,應對溝槽兩側的建筑物、構筑物和槽壁進行安全檢查,并應制定拆除支撐的作業要求和安全措施。
(6)施工人員應由安全梯上下溝槽,不得攀登支撐。
(7)拆除撐板應制定安全措施,配合回填交替進行。
三、地基處理與安管
(一)地基處理
(1)管道地基應符合設計要求,管道天然地基的強度不能滿足設計要求時應按設計要求加固。
(2)槽底局部超挖或發生擾動時,超挖深度不超過150mm時,可用挖槽原土回填夯實,其壓實度不應低于原地基土的密實度;槽底地基土壤含水量較大,不適于壓實時,應采取換填等有效措施。
(3)排水不良造成地基土擾動時,擾動深度在100mm以內,宜填天然級配砂石或砂礫處理;擾動深度在300mm以內,但下部堅硬時,宜填卵石或塊石,并用礫石填充空隙并找平表面。
(4)設計要求換填時,應按要求清槽,并經檢查合格;回填材料應符合設計要求或有關規定。
(5)柔性管道地基處理宜采用砂樁、攪拌樁等復合地基。
(二)安管
(1)管節及管件下溝前準備工作。管節、管件下溝前,必須對管節外觀質量進行檢查,排除缺陷,以保證接口安裝的密封性。
(2)采用法蘭和膠圈接口時,安裝應按照施工方案嚴格控制上、下游管道接裝長度、中心位移偏差及管節接縫寬度和深度。
(3)采用焊接接口時,兩端管的環向焊縫處齊平,錯口的允許偏差應為0.2倍壁厚,內壁錯邊量不宜超過管壁厚度的l0%,且不得大于2mm。
(4)采用電熔連接、熱熔連接接口時,應選擇在當日溫度較低或接近最低時進行;電熔連接、熱熔連接時電熱設備的溫度控制、時間控制,擠出焊接時對焊接設備的操作等,必須嚴格按接頭的技術指標和設備的操作程序進行;接頭處應有沿管節圓周平滑對稱的內、外翻邊;接頭檢驗合格后,內翻邊宜鏟平。
(5)金屬管道應按設計要求進行內外防腐施工和施做陰極保護工程。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 2026年一級建造師考試新教材學習攻略2026-03-06
- 2026年一級建造師水利水電實務考點免費下載,實務高分技巧2026-03-05
- 2026年一建市政考試圖文考點總結,內容濃縮考點2026-03-05
- 2026年一建經濟備考攻略:圖文考點匯總2026-03-05
- 2026年一級建造師建筑考試科目考點大全免費下載,輕松記憶版2026-03-05
- 2026年一建機電工程管理與實務考點精講免費下載,分專業整理2026-03-05
- 2026年一建工程項目管理考點歸納免費下載,考前沖刺神器2026-03-05
- 2026年一級建造師公路專業考點大全免費下載,備考必備資料2026-03-05
- 2026年一級建造師法規章節考點匯總PDF免費下載,心考點精編2026-03-05
- 2026年一級注冊建造師教材怎么學效率更高?2026-02-24
