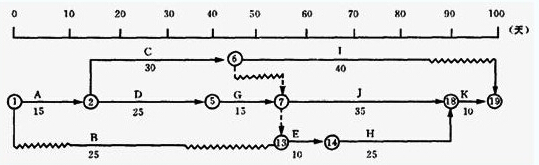

某工程項目開工之前,承包方已提交了施工進度計劃,如圖3.1所示,該計劃滿足合同工期100天的要求。
在上述施工進度計劃中,由于工作e和工作g共用一臺塔吊(塔吊原計劃在開工第25天后進場投入使用)必須順序施工,使用的先后順序不受限制(其他工作不使用塔吊)。在施工過程中,由于業主要求變更設計圖紙,使工作b停工10天(其他持續時間不變),業主代表及時向承包方發出通知,要求承包方調整進度計劃,以保證該工程按合同工期完成。

承包方提出的調整方案及附加要求(以下各項費用數據均符合實際)如下:
1、調整方案:將工作j的持續時間壓縮5天。
2、費用補償要求:
(1)工作j壓縮5天.增加趕工費25000元;
(2)塔吊閑置15天補償:600×15=9 000(元);(600元/天為塔吊租賃費)
(3)由于工作b停工10天造成其他有關機械閑置、人員窩工等綜合損失45000元。
問題:
1、如果在原計劃中先安排工作e,后安排工作g施工,塔吊應安排在第幾天(上班時刻)進場投入使用較為合理?為什么?
2、工作b停工10天后,承包方提出的進度計劃調整方案是否合理? 該計劃如何調整更為合理?
3、承包方提出的各項費用補償要求是否合理?為什么?應批準補償多少元?
答案
問題1:
答:塔吊應安排在第31天(上班時刻)進場投入使用。這樣安排后塔吊在工作e與工作g之間沒有閑置。
問題2:
答:承包方提出的進度計劃調整方案不合理。

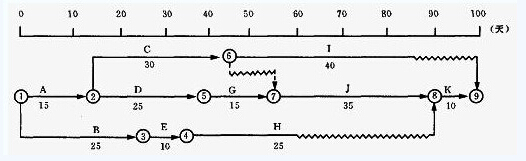

更合理的調整方案是:先進行工作g,后進行工作e.因為工作f的總時差為30天,這樣安排不影響合同工期,見下圖:

問題3:
答:承包方提出的各項費用補償:
(1)補償趕工費不合理,因為工作合理安排后不需要趕工(或工作j的持續時間不需要壓縮5天)。
(2)塔吊閑置補償9000元不合理,因閑置時間不是15天,而是10天。
(3)其他機械閑置補償合理,人員窩工損失補償合理。
塔吊按合理的調整方案安排時,其閑置時間比原計劃安排多閑置10天,塔吊閑置補償:600×10=6 000(元)。
應批準補償:6000+45000=51000(元)。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道及論壇,環球網校造價師考試交流群384019082,歡迎您的加入,隨時與廣大考生朋友們一起交流!
最新資訊
- 2026年一級造價工程師《造價管理》考點模擬題:工程造價相關概念2026-02-28
- 2026年一級造價工程師《工程計價》高頻考點模擬題:設備購置費的構成和計算2026-02-28
- 2026年一級造價工程師《安裝計量》高頻考點模擬題:金屬材料2026-02-28
- 2026年一級造價工程師《土建計量》高頻考點模擬題:巖體的特征概述2026-02-28
- 2025年一級造價師各科目萬人模考(一)試題及答案2025-08-24
- 免費領!2025年一級造價師《案例分析》模擬試卷及答案解析2025-08-22
- 來做題!2025年一級造價師《造價管理》入門自測卷免費下載2025-04-21
- 2025年一級造價師《工程計價》易錯題:合同價款調整2024-11-29
- 2025年一級造價師《安裝計量》易錯題:建筑智能化工程2024-11-22
- 2024年一級造價師《土建計量》考試真題及答案31-40題2024-10-23
