咨詢工程師決策分析講義:安裝工程費估算
(五)安裝工程費估算(P178)
1. 估算內容
(1)生產、動力、起重、運輸、傳動和醫療、實驗等各種需要安裝的機電設備、專用設備、儀器儀表等設備的安裝費。
(2)工藝、供熱、供電、給排水、通風空調、凈化及除塵、自控、電訊等管道、管線、電纜等的材料費和安裝費。
(3)設備和管道的保溫、絕緣、防腐,設備內部的填充物等的材料費和安裝費。
2. 估算方法
(1)安裝工程費=設備原價×安裝費費率
(2)安裝工程費=設備噸位×每噸設備安裝費指標
(3)安裝工程費=安裝工程實物量×每單位安裝實物工程量費用指標
注意:附屬管道量大的項目,還應單獨估算管道工程費用,有的還要單獨列出主要材料費用。
項目決策分析與評價階段,根據投資估算的深度要求,安裝費用也可以按單項工程分別估算。
3.編制安裝工程費估算表(教材179頁表6-5)。
(六)工程費用估算
1.估算方法
2.構成
工程費用=建筑工程費+設備購置費+安裝工程費
(七)工程建設其他費用估算(P179)
1.概念:
2.估算內容:
按其內容大體可分為三類:第一類是建設用地費用;第二類是與項目建設有關的費用;第三類是與項目運營有關的費用。具體參見表6-8。
3.編制工程建設其他費用估算表(表6-9)
表6-8 工程建設其他費用估算表
|
分類 |
費用名稱 |
內容 |
備注 |
|
建設用地費用 |
(1)征地補償費 |
土地補償費
安置補助費
地上附著物和青苗補償費
征地動遷費
其他稅費 |
(1)概念:
(2)征地動遷費:
(3)其他稅費:耕地占用稅,新菜地開發建設基金,及土地復耕費等。 |
|
(2)土地使用權出讓(轉讓)金 |
|
(1)概念:
(2)注意:建設項目在建設期間按規定每年繳納的城鎮土地使用稅也列入建設用地費中。 | |
|
(3)建設期租地費用,及臨時用地補償費<新> |
|
| |
|
與項目建設有關的費用 |
(1) 建設管理費 |
建設單位管理費
工程建設監理費
工程質量監督費 |
(1)概念:
(2)計算:建設管理費=工程費用×建設投資管理費費率
(3)取費依據: |
|
(2)可行性研究費<新> |
|
(1)概念:
(2)取費依據:參照國家發改委有關規定執行,或按委托咨詢合同的咨詢費數額估算。 | |
|
(3)研究試驗費 |
|
(1)概念:
(2)取費依據:按照研究試驗內容和要求進行估算。 | |
|
(4)勘察設計費 |
|
(1)概念
(2)取費依據:參照國家計委、建設部有關規定計算。 | |
|
(5)環境影響評價費<新> |
|
(1)概念:
(2)取費依據:參照國家發改委、國家環境保護總局有關規定計算。 | |
|
(6)職業安全衛生健康評價費<新> |
|
(1)概念:
(2)取費依據:參照建設項目所在省、自治區、直轄市勞動安全行政部門規定的標準計算。 | |
|
(7)場地準備及臨時設施費 |
|
(1)概念:
(2)取費依據:新建項目應根據實際工程量估算,或按工程費用的比例計算。改擴建項目一般只計拆除清理費。具體費率按照部門或行業的規定執行。 | |
|
(8)引進技術和設備其他費用 |
引進設備材料國內檢驗費;
引進項目圖紙資料翻譯復制費、備品備件測繪費;
出國人員費用;
來華人員費用;
銀行擔保及承諾費; |
(1)概念:引進技術和設備發生的未計入設備購置費的費用。
| |
|
(9)工程保險費 |
建筑安裝工程一切險;
引進設備財產保險;
人身意外傷害險等 |
(1)概念:
(2)取費依據: | |
|
(10)市政公用設施建設及綠化補償費<新> |
|
(1)概念:
(2)取費依據:
| |
|
與項目運營有關的費用 |
(1)專利及專有技術使用費<新> |
國外設計及技術資料費;
引進有效專利、專有技術使用費
技術保密費;
國內有效專利、專有技術使用費;
商標使用費;
特許經營權費 |
(1)專利及專有技術使用費應按專利使用許可協議和專有技術使用合同確定的數額估算。
(2)專有技術的界定應以省、部級鑒定批準為依據。
(3)建設投資中只估算需在建設期支付的專利及專有技術使用費。 |
|
(2)聯合試運轉費 |
|
(1)概念:
(2)取費依據: | |
|
(3)生產準備費 |
|
(1)概念:
(2)取費依據: | |
|
(4)辦公及生活家具購置費 |
|
(1)概念:
(2)計算:項目定員人數×費用指標
(2)取費依據: |
注:工程建設其他費用的具體科目及取費標準應根據各級政府物價部門有關規定并結合項目的具體情況確定。
上述各項費用并不是每個項目必定發生的費用,應根據項目具體情況進行估算。
【例題9】某建設項目,需要征用耕地100畝,該耕地被征用前三年平均每畝年產值分別為2000元、2100元和2200元,土地補償費標準為前三年平均年產值的10倍;被征用單位人均占有耕地1畝,每個需要安置的農業人口的安置補助費標準為該耕地被征用前三年平均年產值的6倍;地上附著物共有樹木2400棵,補償標準為50元/棵,青苗補償標準為200元/畝,則該征地補償費為( )。
A. 336
B. 350
C. 348
D. 224

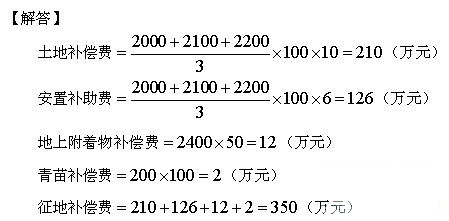

【答案】B
更多內容訪問>> 咨詢工程師考試頻道 咨詢工程師考試交流論壇
?環球網校2008年注冊咨詢工程師(投資)輔導通過率
?2009年注冊咨詢工程師(投資)考前沖刺備考專題
?2009年注冊咨詢工程師(投資)考試時間:4月17、18、19日
最新資訊
- 2026年咨詢工程師考試要點【宏觀經濟】2026-03-13
- 2026咨詢工程師《工程項目組織與管理》核心考點清單(必背)2026-03-12
- 【考前沖刺】2026年咨詢工程師考點匯總|助你輕松備考2026-03-06
- 2026年咨詢工程師考點【現代咨詢方法與實務】2026-03-05
- 2026年咨詢工程師考點【項目決策分析與評價】2026-03-04
- 2026年咨詢工程師考點【宏觀經濟】2026-03-03
- 2026年咨詢工程師考點【工程項目組織與管理】2026-03-02
- 2026咨詢工程師組織與管理考點速記,高效提分不踩坑2026-01-29
- 2026年注冊咨詢工程師備考經驗:高效通關四科的實用技巧2026-01-14
- 2026年咨詢工程師教材全解析2025-12-03
