1Z203035 進度計劃調整的方法
在計劃執行過程中,由于組織、管理、經濟、技術、資源、環境和自然條件等因素的影響,往往會造成實際進度與計劃進度產生偏差,如果偏差不能及時糾正,必將影響進度目標的實現。因此,在計劃執行過程中采取相應措施來進行管理,對保證計劃目標的順利實現具有重要意義。
進度計劃執行中的管理工作主要有以下幾個方面:
(1)檢查并掌握實際進展情況;
(2)分析產生進度偏差的主要原因;
(3)確定相應的糾偏措施或調整方法。
一、進度計劃的檢查
(一)進度計劃的檢查方法
1.計劃執行中的跟蹤檢查
在網絡計劃的執行過程中,必須建立相應的檢查制度,定時定期地對計劃的實際執行情況進行跟蹤檢查,收集反映實際進度的有關數據。
2.收集數據的加工處理
收集反映實際進度的原始數據量大面廣,必須對其進行整理、統計和分析,形成與計劃進度具有可比性的數據,以便在網絡圖上進行記錄。根據記錄的結果可以分析判斷進度
的實際狀況,及時發現進度偏差,為網絡圖的調整提供信息。
3.實際進度檢查記錄的方式
(1)當采用時標網絡計劃時,可采用實際進度前鋒線記錄計劃實際執行狀況,進行實
際進度與計劃進度的比較。
實際進度前鋒線是在原時標網絡計劃上,自上而下從計劃檢查時刻的時標點出發,用點畫線依此將各項工作實際進度達到的前鋒點連接而成的折線。通過實際進度前鋒線與原進度計劃中各工作箭線交點的位置可以判斷實際進度與計劃進度的偏差。

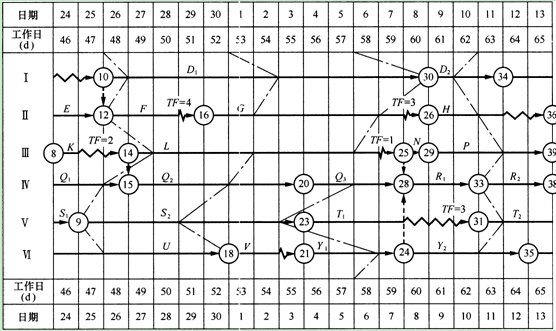

例如,圖1Z203035所示是一份時標網絡計劃用前鋒線進行檢查記錄的實例。該圖有4條前鋒線,分別記錄了第47、52,57、62天的四次檢查結果。
(2)當采用無時標網絡計劃時,可在圖上直接用文字、數字、適當符號或列表記錄計劃的實際執行狀況,進行實際進度與計劃進度的比較.,
(二)網絡計劃檢查的主要內容
(1)關鍵工作進度;
(2)非關鍵工作的進度及時差利用情況;
(3)實際進度對各項工作之間邏輯關系的影響;
(4)資源狀況;
(5)成本狀況;

圖IZ203()35 實際進度前鋒線實例
(6)存在的其他問題。
(三)對檢查結果進行分析判斷
通過對網絡計劃執行情況檢查的結果進行分析判斷,可為計劃的調整提供依據。一般應進行如下分析判斷:
(1)對時標網絡計劃宜利用繪制的實際進度前鋒線,分析計劃的執行情況及其發展趨勢,對未來的進度作出預測、判斷,找出偏離計劃目標的原因及可供挖掘的潛力所在5
(2)對無時標網絡計劃宜按表1Z203035記錄的情況對計劃中未完成的工作進行分析判斷。
網絡計劃檢查結果分析表 表1Z203035
|
|
|
檢查時
|
按計劃最
|
總時差
|
自由時差
|
|
||
|
工作編號
|
工作名稱
|
尚需工
作天數
|
遲完成尚
有天數
|
原有
|
目前尚有
|
原有
|
目前尚有
|
情況分析
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
二、進度計劃的調整
(一)網絡計劃調整的內容
(1)調整關鍵線路的長度;
(2)調整非關鍵工作時差;
(3)增、減工作項目;
(4)調整邏輯關系;
(5)重新估計某些工作的持續時間;
(6)對資源的投入作相應調整。
(二)網絡計劃調整的方法
1.調整關鍵線路的方法
(1)當關鍵線路的實際進度比計劃進度拖后時,應在尚未完成的關鍵工作中,選擇資源強度小或費用低的工作縮短其持續時間,并重新計算未完成部分的時間參數,將其作為一個新計劃實施。
(2)當關鍵線路的實際進度比計劃進度提前時,若不擬提前工期,應選用資源占用量大或者直接費用高的后續關鍵工作,適當延長其持續時間,以降低其資源強度或費用;當確定要提前完成計劃時,應將計劃尚未完成的部分作為一個新計劃,重新確定關鍵工作的持續時間,按新計劃實施。
2.非關鍵工作時差的調整方法
非關鍵工作時差的調整應在其時差的范圍內進行,以便更充分地利用資源、降低成本或滿足施工的需要。每一次調整后都必須重新計算時間參數,觀察該調整對計劃全局的影響。可采用以下幾種調整方法:
(1)將工作在其最早開始時間與最遲完成時間范圍內移動;
(2)延長工作的持續時間;
(3)縮短工作的持續時間。
3.增、減工作項目時的調整方法
增、減工作項目時應符合下列規定:
(1)不打亂原網絡計劃總的邏輯關系,只對局部邏輯關系進行調整;
(2)在增減工作后應重新計算時間參數,分析對原網絡計劃的影響;當對工期有影響時,應采取調整措施,以保證計劃工期不變。
4.調整邏輯關系
邏輯關系的調整只有當實際情況要求改變施工方法或組織方法時才可進行。調整時應,避免影響原定計劃工期和其他工作的順利進行。
5.調整工作的持續時間
當發現某些工作的原持續時間估計有誤或?qū)崿F(xiàn)條件不充分時,應重新估算其持續時間,并重新計算時間參數,盡量使原計劃工期不受影響。
6.調整資源的投入
當資源供應發生異常時,應采用資源優化方法對計劃進行調整,或采取應急措施,使其對工期的影響最小。
網絡計劃的調整,可以定期進行,亦可根據計劃檢查的結果在必要時進行。

環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
2014年一級建造師《各科目》實戰模擬題與答案匯總
交流互動:一建微博|微信edu24ol_jzs1|QQ群342289995
最新資訊
- 2026年一級建造師考試新教材學習攻略2026-03-06
- 2026年一級建造師水利水電實務考點免費下載,實務高分技巧2026-03-05
- 2026年一建市政考試圖文考點總結,內容濃縮考點2026-03-05
- 2026年一建經濟備考攻略:圖文考點匯總2026-03-05
- 2026年一級建造師建筑考試科目考點大全免費下載,輕松記憶版2026-03-05
- 2026年一建機電工程管理與實務考點精講免費下載,分專業整理2026-03-05
- 2026年一建工程項目管理考點歸納免費下載,考前沖刺神器2026-03-05
- 2026年一級建造師公路專業考點大全免費下載,備考必備資料2026-03-05
- 2026年一級建造師法規章節考點匯總PDF免費下載,心考點精編2026-03-05
- 2026年一級注冊建造師教材怎么學效率更高?2026-02-24
