日本一级特黄大片本道|AV在线免费网站|91在线无码精品国产|大香蕉国视频欧美看久草|小黑妹黄色片日夜夜香蕉视频|色婷婷欧美红桃免费在线观看|日韩激情四射的视频|欧美日韩成人爱情四季网站在线网站|亚洲欧美三页久婷|片在线看无码免费

當前位置: 首頁 > 一級建造師 > 一級建造師備考資料 > 2015年一建備考《建筑工程》考點1A420012網絡計劃技術的應用

2015年一建備考《建筑工程》考點1A420012網絡計劃技術的應用

更新時間:2015-09-08 13:34:07 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚憟D片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要   【摘要】為方便各位考生更好的備考一級建造師考試,環球網校一級建造師頻道特地整理了一級建造師《建筑工程》權威復習資料,本文為大家準備的是2015年一建備考《建筑工程》考點1A420012網絡計劃技術的應用,

  【摘要】為方便各位考生更好的備考一級建造師考試,環球網校一級建造師頻道特地整理了一級建造師《建筑工程》權威復習資料,本文為大家準備的是2015年一建備考《建筑工程》考點1A420012網絡計劃技術的應用,希望可以幫助各位一級建造師考生備考。

    最新推薦: 一級建造師?精彩授課視頻免費學習

    課程推薦: 2015年招生方案

  2014 年一級建造師考試已經結束,2015年新一輪的備戰又該開始了,如果您的工作繁忙,時間不足;如果您非專業出身,基礎薄弱;如果您對一建不甚了解,不知如何復習;那么就請加入我們的備考隊伍吧!我們有業內頂級老師,為學員量身打造了多種教學輔導體系,您可以根據自身情況進行選擇!備戰2015年一建,現在走起>>

  1A420012 網絡計劃技術的應用

  一、網絡計劃技術的應用程序

  按《網絡計劃技術第3部分:在項目管理中應用的一般程序》GB/T 13400.3--2009的規定,網絡計劃的應用程序包括7個階段1 8個步驟,具體程序如下:

  (1)準備階段。步驟包括:1)確定網絡計劃目標;2)調查研究;3)項目分解;4)工作方案設計。

  (2)繪制網絡圖階段。步驟包括:1)邏輯關系分析;2)網絡圖構圖。

  (3)計算參數階段。步驟包括:1)計算工作持續時間和搭接時間;2)計算其他時間參數;3)確定關鍵線路。

  (4)編制可行網絡計劃階段。步驟包括:1)檢查與修正;2)可行網絡計劃編制。

  (5)確定正式網絡計劃階段。步驟包括:1)網絡計劃優化;2)網絡計劃的確定。

  (6)網絡計劃的實施與控制階段。步驟包括:1)網絡計劃的貫徹;2)檢查和數據采集;3)控制與調整。

  (7)收尾階段:1)分析;2)總結。

  二、網絡計劃的分類

  按照《工程網絡計劃技術規程》JGJ/T 121--99,我國常用的工程網絡計劃類型

  包括:雙代號網絡計劃、雙代號時標網絡計劃、單代號網絡計劃、單代號搭接網絡計劃。

  雙代號時標網絡計劃兼有網絡計劃與橫道計劃的優點,它能夠清楚地將網絡計劃的時間參數直觀地表達出來,隨著計算機應用技術的發展成熟,目前已成為應用最為廣泛的一種網絡計劃。

  三、網絡計劃時差、關鍵工作與關鍵線路

  時差可分為總時差和自由時差兩種:工作總時差,是指在不影響總工期的前提下,本工作可以利用的機動時間;工作自由時差,是指在不影響其所有緊后工作最早開始的前提下,本工作可以利用的機動時間。

  關鍵工作:是網絡計劃中總時差最小的工作,在雙代號時標網絡圖上,沒有波形線的工作即為關鍵工作。

  關鍵線路:全部由關鍵工作所組成的線路就是關鍵線路。關鍵線路的工期即為網絡計劃的計算工期。

  四、網絡計劃優化

  網絡計劃表示的邏輯關系通常有兩種:一是工藝關系,由工藝技術要求的工作先后順序關系;二是組織關系,施工組織時按需要進行的工作先后順序安排。通常情況下,網絡計劃優化時,只能調整工作間的組織關系。

  網絡計劃的優化目標按計劃任務的需要和條件可分為三方面:工期目標、費用目標和

  資源目標。根據優化目標的不同,網絡計劃的優化相應分為工期優化、費用優化和資源優化三種。

  1.工期優化

  工期優化也稱時間優化,其目的是當網絡計劃計算工期不能滿足要求工期時,通過不斷壓縮關鍵線路上的關鍵工作的持續時間等措施,達到縮短工期、滿足要求的目的。

  選擇優化對象應考慮下列因素:

  (1)縮短持續時間對質量和安全影響不大的工作;

  (2)有備用資源的工作;

  (3)縮短持續時間所需增加的資源、費用最少的工作。

  2.資源優化

  資源優化是指通過改變工作的開始時間和完成時間,使資源按照時間的頒布符合優化目標。通常分兩種模式: “資源有限、工期最短”的優化, “工期固定、資源均衡”的優化。

  資源優化的前提條件是:

  (1)優化過程中,不改變網絡計劃中各項工作之間的邏輯關系;

  (2)優化過程中,不改變網絡計劃中各項工作的持續時間;

  (3)網絡計劃中各工作單位時間所需資源數量為合理常量;

  (4)除明確可中斷的工作外,:優化過程中一般不允許中斷工作,應保持其連續性。

  3.費用優化

  費用優化也稱成本優化,其目的是在一定的限定條件下,尋求工程總成本最低時的工期安排,或滿足工期要求前提下尋求最低成本的施工組織過程。

  費用優化的目的就是使項目的總費用最低,優化應從以下幾個方面進行考慮:

  (1)在既定工期的前提下,確定項目的最低費用;

  (2)在既定的最低費用限額下完成項目計劃,確定最佳工期;

  (3)若需要縮短工期,則考慮如何使增加的費用最小;

  (4)若新增一定數量的費用,則可給工期縮短到多少。

  五、網絡計劃實用示例

  【案例1A420012】

  1.背景

  某單項工程,如圖1A420012-1所示進度計劃網絡圖組織施工。

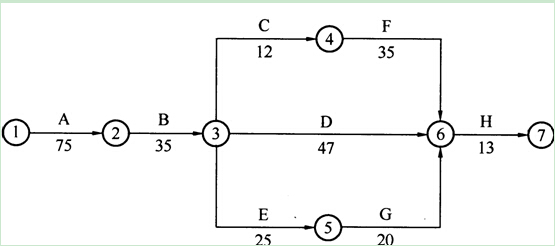

  圖1A420012-1 進度計劃網絡圖

  原計劃工期是170d,在第7 5天進行的進度檢查時發現:工作A已全部完成,工作B剛剛開工。由于工作B是關鍵工作,所以它拖后15d將導致總工期延長15d完成。

  本工程各工作相關參數見表1A420012。


相關參數表    表1A420012



    序    號
    工  作
    最大可壓縮時間
趕工費用(元/d)
    1
    A
    10
        200
    2
    B
    5
        200
    3
    C
    3
        100
    4
    D
    10
        300
    5
    E
    5
         200
    6
    F
    10
         150
    7
    G
    10
         120
    8
    H
    5
         420



  2.問題

  (1)為使本單項工程仍按原工期完成,必須調整原計劃,問應如何調整原計劃,才能既經濟又保證整修工作在計劃的170d內完成,列出詳細調整過程。

  (2)試計算經調整后,所需投入的趕工費用。

  (3)重新繪制調整后的進度計劃網絡圖,并列出關鍵線路(以工作表示)。

  3.分析與答案

  (1)目前總工期拖后15d,此時的關鍵線路:B→D→H 。

  1)其中工作B趕工費率最低,故先對工作B持續時間進行壓縮:

  工作B壓縮5d,因此增加費用為:5×200=1000元;

  總工期為:185-5=180d;

  關鍵線路:B→D→H。

  2)剩余關鍵工作中,工作D趕工費率最低,故應對工作D持續時間進行壓縮。

  工作D壓縮的同時,1應考慮與之平等的各線路,以各線路工作正常進展均不影響總工期為限。

  工作D只能壓縮5d,因此增加費用為:5×300=1500元;

  總工期為:180-5=175d;

  關鍵線路:B→D→H和B→C→F→H兩條。

  3)剩余關鍵工作中,存在三種壓縮方式:①同時壓縮工作C、工作D;②同時壓縮工作F、工作D;③壓縮工作H。

  同時壓縮工作c和工作D的趕工費率最低,故應對工作C和工作D同時進行壓縮。

  工作c最大可壓縮天數為3d,故本次調整只能壓縮3d,因此增加費用為:3×100+3×300= 1200元;

  總工期為:175-3=172d;

  關鍵線路:B→D→H和B→C→F→H兩條。

  4)剩下關鍵工作中,壓縮工作H趕工費率最低,故應對工作H進行壓縮。

  工作H壓縮2d,因此增加費用為:2×420=840元;

  總工期為:172-2=170d。

  5)通過以上工期調整,工作仍能按原計劃的170d完成。

  (2)所需投入的趕工費為:l000+1500+1200+840=4540元。

  (3)調整后的進度計劃網絡圖如圖1A420012-2.

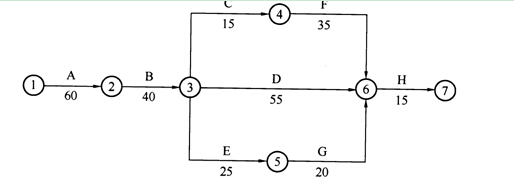

  圖1A420012-2 調整后的進度計劃網絡圖

  其關鍵線路為:A→B→D→H和A→B→C→F→H 。



分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
