【案例十一】
背景:

某工程計劃進度與實際進度如表6-17所示。表中粗實線表示計劃進度(進度線上方的數據為每周計劃投資),粗虛線表示實際進度(進度線上方的數據為每周實際投資),假定各分項工程每周計劃進度與實際進度均為勻速進度,而且各分項工程實際完成總工程量與計劃完成總工程量相等。
表6-17 某工程計劃進度與實際進度表 資金單位:萬元

3.分析第6周末和第10周末的投資偏差和進度偏差。
析要點:
該案例主要考核三條投資曲線(即擬完工程計劃投資曲線、已完工程實際投資曲線、已完工程計劃投資曲線)的概念,三種投資數據統計方法,投資曲線繪制方法,以及投資偏差、進度偏差的分析方法。
答案:
問題1:

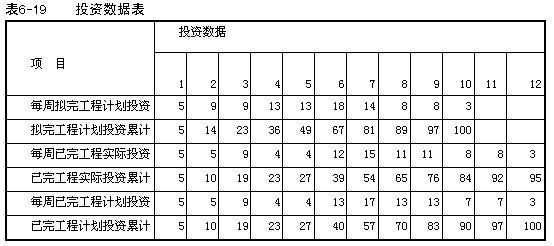

解:計算數據見表6-19。

問題2:

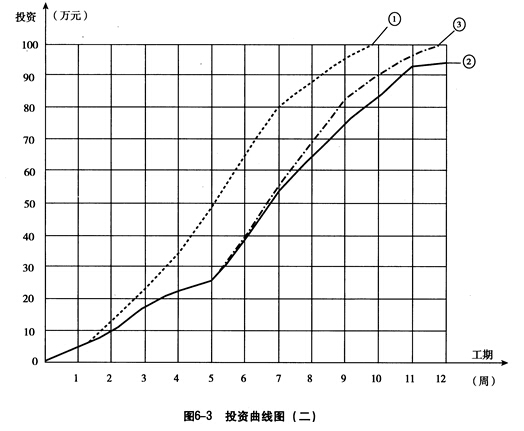

解:根據表中數據繪出投資曲線圖如圖6-3所示,圖中:①擬完工程計劃投資曲線;②已完工程實際投資曲線;③已完工程計劃投資曲線。

問題3:
解:
(1)第6周末投資偏差與進度偏差:
投資偏差=已完工程計劃投資-已完工程實際投資
=40 -39=-1(萬元),即:投資節約1萬元。
進度偏差=已完工程計劃時間-已完工程實際時間
=(4+= -1.69(周),即:進度拖后1.69周。
或:進度偏差=已完工程計劃投資一擬完工程計劃投資
=40 -67=- 27(萬元),即:進度拖后27萬元。
(2)第10周末投資偏差與進度偏差:
投資偏差= 90 - 84=6(萬元),即:投資節約6萬元。
進度偏差=(8+= -1.88周,即:進度拖后1.88周。
或:進度偏差=90 - 100=- 10(萬元),即:進度拖后1 0萬元。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道及論壇,隨時與廣大考生朋友們一起交流!
更多造價工程師信息:
編輯推薦:
2014年VIP套餐搶報,贈2013年課件,不過重學
最新資訊
- 官方確認!2026年一級造價工程師教材沿用2025年版2026-01-04
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
