日本一级特黄大片本道|AV在线免费网站|91在线无码精品国产|大香蕉国视频欧美看久草|小黑妹黄色片日夜夜香蕉视频|色婷婷欧美红桃免费在线观看|日韩激情四射的视频|欧美日韩成人爱情四季网站在线网站|亚洲欧美三页久婷|片在线看无码免费

當前位置: 首頁 > 一級造價工程師 > 一級造價工程師備考資料 > 2014年造價師《案例分析》教材第五章案例九

2014年造價師《案例分析》教材第五章案例九

更新時間:2014-08-29 09:53:26 來源:|0 瀏覽0收藏0

一級造價工程師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚憟D片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要 2014年造價工程師教材在2013年基礎上有所修訂,環球網校整理“2014年造價師《案例分析》教材”供大家參考使用!

   課程推薦:精品VIP―網+面強勢結合     環球造價工程師案例強化套餐

  相關推薦:2014年造價工程師在線???/STRONG>   2014年造價工程師考試大綱

   專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威

  【案例九】

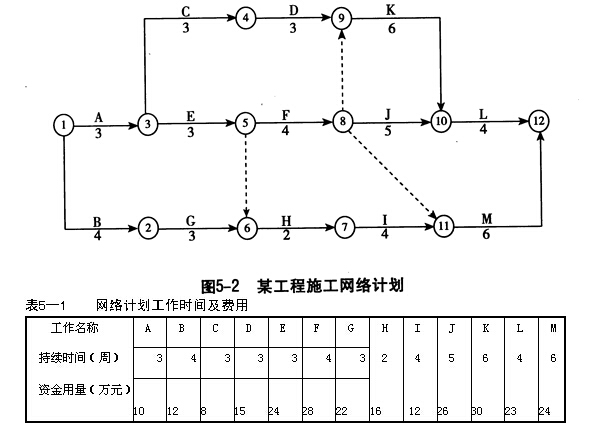

  某建筑公司(乙方)與某建設單位(甲方)簽訂了建筑面積為2100m2的單層工業廠房的施工合同,合同工期為20周。乙方按時提交了施工方案和施工網絡計劃,如圖5―2和表5-1所示,并獲得工程師代表的批準。該項工程中各項工作的計劃資金需用量由乙方提交,經工程師代表審查批準后,作為施工階段投資控制的依據。

  實際施工過程中發生了如下幾項事件:

  (1)在工程進行到第9周結束時,檢查發現A、B、C、D、E、G工作均全部完成,F(xiàn)工作和H工作實際完成的資金用量分別為14萬元和8萬元。且前9周各項工作已完工程的實際投資與計劃投資均相符。

  (2)在隨后的施工過程中,J工作由于施工質量問題,工程師代表下達了停工令使其暫停施工,并進行返工處理1周,造成返工費用2萬元;M工作因甲方要求的設計變更,使該工作因施工圖紙晚到,推遲2周施工,并造成乙方因停工和機械閑置而損失1.2萬元。為此乙方向發包方提出了3周工期索賠和3.2萬元的費用索賠。

  問題:

  1.試?yán)L制該工程的早時標網絡進度計劃,根據第9周末的檢查結果標出實際進度前鋒線,分析D、F和H三項工作的進度偏差;到第9周末的實際累計資金用量是多少?

  2.如果后續施工按計劃進行,試分析發生的進度偏差對計劃工期產生什么影響?其總工期是否大于合同工期?

  3.試重新繪制第10周開始至完工的早時標網絡進度計劃。

  4.乙方提出的索賠要求是否合理?并說明原因。

  5.合理的工期索賠、費用索賠是多少?

  分析要點:

  本案例主要考核網絡進度計劃的編制與應用,分析進度偏差對工期的影響以及由此引起的工期索賠和費用索賠。

  問題1要求掌握時標網絡計劃的繪制和實際進度前鋒線的標注方法,借助實際進度前鋒線分析確定D、F、H三項工作是否產生了進度偏差和計算到第9周末時實際累計資金用量。

  問題2要求將D、F、H三項工作的進度偏差代入網絡計劃中,并計算出考慮上述偏差情況下的工期;將該工期與原計劃工期和合同工期對比,即可作出判斷。

  問題3要求繪制出第10周以后的早時標網絡進度計劃,并作為分析問題5的依據。

  問題4要求首先明確乙方提出的索賠要求是否合理,然后對造成工期拖延和費用損失的責任加以說明。

  問題5要求正確分析出工期索賠和費用索賠的數值。

  答案:

  問題1:

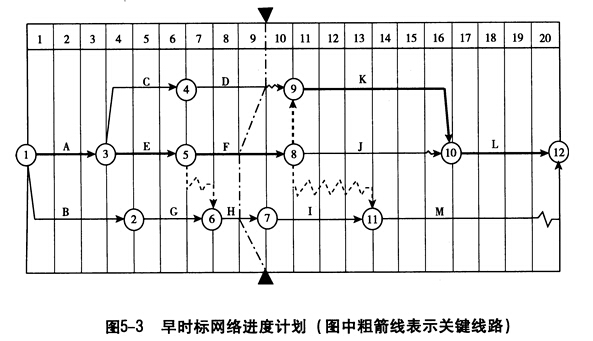

  答:該工程早時標網絡進度計劃及第9周末的實際進度前鋒線如圖5-3所示。

  通過對圖5-3的分析:

  D工作進度正常;F工作進度拖后1周;H工作進度拖后1周。

  第9周末的實際累計投資額為10+12+8+15+24+14+22+8=113(萬元)o

  問題2:

  答:通過分析可知:

  F工作的進度拖后1周,影響工期,因?yàn)樵摴ぷ髟陉P(guān)鍵線路上,導致工期延長1周,總工期將大于合同工期1周。

  H工作的進度拖后1周,不影響工期,因?yàn)樵摴ぷ鞑辉陉P(guān)鍵線路上,有1周的總時差,拖后的時間沒有超過總時差。

  問題3:

  答:重新繪制的第10周開始至完成工期的早時標網絡進度計劃,見圖5―4。

  問題4:

  答:乙方提出的索賠要求不合理。因?yàn)镴工作由于施工質量問題造成返工,其責任在乙方;而M工作造成的損失屬于非乙方的責任。故乙方僅能就設計變更使M工作造成的損失向甲方提出索賠。

  問題5:

  答:

  (1)M工作本身拖延時間為2周,而根據圖5-4的分析M工作的總時差1周。由此可知M工作的拖延使計劃工期又延長1周,實際工期達到22周。可索賠工期為1周。

  (2)費用索賠為M工作因停工和機械閑置造成的損失1.2萬元。

       環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流!

更多造價工程師信息:



編輯推薦:

2014VIP套餐搶報,贈2013年課件,不過重學

2014年造價工程師免費通關課程

造價工程師考試歷年真題匯總(2010-2013)

 環球造價工程師各地區交流群



分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
