2014年造價師《案例分析》教材第五章案例十一
課程推薦:精品VIP―網+面強勢結合 環球造價工程師案例強化套餐
相關推薦:2014年造價工程師在線模考 2014年造價工程師考試大綱
專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威
【案例十一】
背景:
某施工單位(乙方)與某建設單位(甲方)簽訂了建造無線電發射試驗基地施工合同。合同工期為38天。由于該項目急于投入使用,在合同中規定,工期每提前(或拖后)1天獎勵(或罰款)5000元(含稅費)o乙方按時提交了施工方案和施工網絡進度計劃(如圖5-9所示),并得到甲方代表的批準。

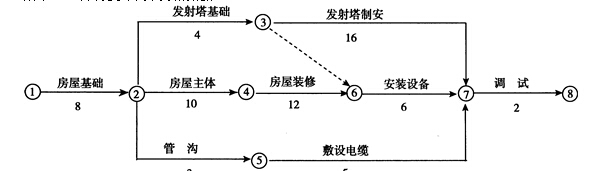

圖5-9發射塔試驗基地工程施工網絡進度計劃(單位:天)
實際施工過程中發生了如下幾項事件:
事件1:在房屋基坑開挖后,發現局部有軟弱下臥層,按甲方代表指示乙方配合地質復查,配合用工為10個工日。地質復查后,根據經甲方代表批準的地基處理方案,增加人材機費用4萬元,因地基復查和處理使房屋基礎作業時間延長3天,人工窩工15個工日。
事件2:在發射塔基礎施工時,因發射塔原設計尺寸不當,甲方代表要求拆除已施工的基礎,重新定位施工。由此造成增加用工30個工日,材料費1.2萬元,機械臺班費3000元,發射塔基礎作業時間拖延2天。
事件3:在房屋主體施工中,因施工機械故障,造成人工窩工8個工日,該項工作作業時間延長2天。
事件4:在房屋裝修施工基本結束時,甲方代表對某項電氣暗管的敷設位置是否準確有疑義,要求乙方進行剝漏檢查。檢查結果為某部位的偏差超出了規范允許范圍,乙方根據甲方代表的要求進行返工處理,合格后甲方代表予以簽字驗收。該項返工及覆蓋用工20個工日,材料費為1000元。因該項電氣暗管的重新檢驗和返工處理使安裝設備的開始作業時間推遲了1天。
事件5:在敷設電纜時,因乙方購買的電纜線材質量不合格,甲方代表令乙方重新購買合格線材。由此造成該項工作多用人工8個工日,作業時間延長4天,材料損失費8000元。
事件6:鑒于該工程工期較緊,經甲方代表同意乙方在安裝設備作業過程中采取了加快施工的技術組織措施,使該項工作作業時間縮短2天,該項技術組織措施人材機費用為6000元。
各項工作實際作業時間和費用均與原計劃相符。
問題:
1.在上述事件中,乙方可以就哪些事件向甲方提出工期補償和費用補償要求?為什么?
2.該工程的實際施工天數為多少天?可得到的工期補償為多少天?工期獎勵(或罰款)金額為多少?
3.假設工程所在地人工費標準為60元/工日,應由甲方給予補償?shù)母C工人工費補償標準為35元/工日;該工程綜合取費率為直接費的25%(其中:規費和稅金為9.8%)。
則在該工程結算時,乙方應該得到的索賠款為多少?
分析要點:
該案例以實際工程網絡計劃及其實施過程中發生的若干事件為背景,考核對工程索賠成立的條件,施工進度拖延和費用增加的責任劃分與處理原則,利用網絡分析法處理工期索賠、工期獎罰的方法。除此之外,增加了建筑安裝工程費用計算的簡化方法。建筑安裝工程費用的計算方法一般是首先計算人材機費用,然后以人材機費用為基數,根據有關規定計算間接費、利潤和稅金等。本案例為簡化起見,將直接費以外的間接費、利潤和稅金等費用處理成以人材機費用為基數的一個綜合費率,并給出其中的規費和稅金率。
答案:
問題1:
答:
事件1可以提出工期補償和費用補償要求,因?yàn)榈刭|(zhì)條件變化屬于甲方應承擔的責任,且該項工作位于關鍵線路上。
事件2可以提出費用補償要求,不能提出工期補償要求,因?yàn)榘l(fā)射塔設計位置變化是甲方的責任,由此增加的費用應由甲方承擔,但該項工作的拖延時間(2天)沒有超出其總時差(8天)。
事件3不能提出工期和費用補償要求,因?yàn)槭┕C(jī)械故障屬于乙方應承擔的責任。
事件4不能提出工期和費用補償要求,因?yàn)橐曳綉?yīng)該對自己完成的產品質量負責。甲方代表有權要求乙方對已覆蓋的分項工程剝離檢查,檢查后發現質量不合格,其費用由乙方承擔;工期也不補償。
事件5不能提出工期和費用補償要求,因?yàn)橐曳綉?yīng)該對自己購買的材料質量和完成的產品質量負責。
事件6不能提出補償要求,因?yàn)橥ㄟ^采取施工技術組織措施使工期提前,可按合同規定的工期獎罰辦法處理,因趕工而發生的施工技術組織措施費應由乙方承擔。
問題2:
答:
(1)通過對圖5-9的分析,該工程施工網絡進度計劃的關鍵線路為①-②一④一⑥―⑦一⑧,計劃工期為38天,與合同工期相同。將圖5-9中所有各項工作的持續時間均以實際持續時間代替,計算結果表明:關鍵線路不變(仍為①一②一④一⑥一⑦一⑧),實際工期為42天。
(2)將圖5-9中所有由甲方負責的各項工作持續時間延長天數加到原計劃相應工作的持續時間上,計算結果表明:關鍵線路亦不變(仍為①一②一④一⑥一⑦一⑧),工期為41天0 41-38=3(天),所以,該工程可補償工期天數為3天。
(3)工期罰款金額為:[ 42-( 38+3)]×5000=5000(元)
問題3:
解:
(1)由事件1引起的索賠款:
( 10×60 +40000)×(1+25%)+15 ×35×(1+9. 8%)=51326.45(元)
(2)由事件2引起的索賠款:
(30×60+12000+3000)×(1+25%)=21000(元)
所以,乙方應該得到的索賠款為:51326. 45+21000=72326.45(元)
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道及論壇,隨時與廣大考生朋友們一起交流!
更多造價工程師信息:
編輯推薦:
最新資訊
- 官方確認!2026年一級造價工程師教材沿用2025年版2026-01-04
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
