當前位置: 首頁 > 一級造價工程師 > 一級造價工程師備考資料 > 2014年造價師《案例分析》教材第六章案例六

2014年造價師《案例分析》教材第六章案例六

更新時間:2014-09-01 09:47:00 來源:|0 瀏覽0收藏0

一級造價工程師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚憟D片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要 2014年造價工程師教材在2013年基礎上有所修訂,環球網校整理“2014年造價師《案例分析》教材”供大家參考使用!

   課程推薦:精品VIP―網+面強勢結合     環球造價工程師案例強化套餐

  相關推薦:2014年造價工程師在線???/STRONG>   2014年造價工程師考試大綱

   專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威

  【案例六】

  背景:

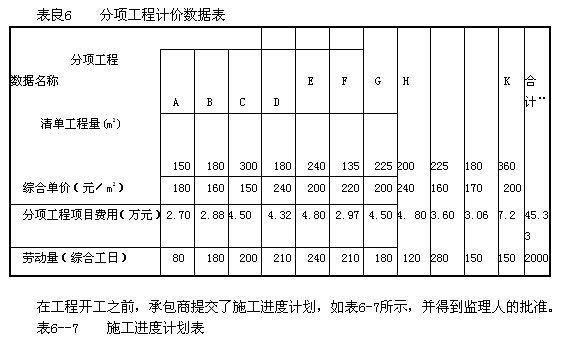

  某I程業主通過I程量清單招標確定某投標人為中標人。雙方簽訂的承包合同包括的分項工程清單工程量和投標綜合單價以及所需勞動量(45元/綜合工日)如表6-6所示。工期為5個月。有關合同價款的條款如下:

  (1)采用單價合同。分項工程項目和措施項目的管理費均按人工、材料、機械費之和的12%計算,利潤與風險均按人工、材料、機械費和管理費之和的7%計算;暫列金額為5.7萬元;規費費率6.62%,稅金率3.45%。

  (2)措施項目費為8萬元,在工期內前4個月與進度款同時平均撥付。

  (3)分項工程H的主要材料總量為205m2,暫估價為60元/m2,當實際購買價格增減幅度在暫估價的±5%以內時,不予調整,超過時按實結算。

  (4)當每項分項工程的工程量增加(或減少)幅度超過清單工程量的15%時,調整綜合單價,調整系數為0.9(或1.1)。

  (5)工程預付款為合同價(扣除暫列金額)的20%,在開工前7天撥付,在第3、4兩個月均勻扣回。

  (6)第1-4月末,對實際完成工程量進行計量,業主支付承包商工程進度款的90%。

  (7)第5個月末辦理竣工結算,扣留工程實際總造價的3%作為工程質量保證金,其余工程款于竣工驗收后30天內結清。

  (8)因該工程急于投入使用,合同工期不得拖延。如果出現因業主的工程量增加或其他原因?qū)е玛P(guān)鍵線路上的工作持續時間延長,承包商應在相應分項工程上采取趕工措施,業主給予承包商趕工補償800元/天(含稅費),如因承包商原因造成工期拖延,每拖延1天罰款2000元(含稅費)。

  (9)其他未盡事宜,按《建設工程工程量清單計價規范》( GB 50500--2013)等相關文件規定執行。

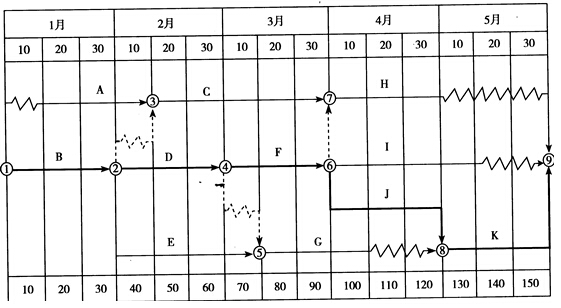

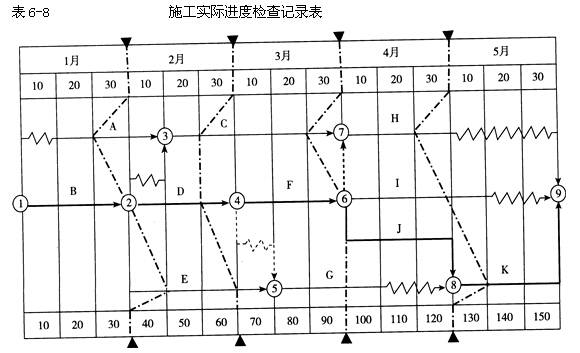

  在施工過程中,于每月末檢查核實的進度如表6-8中的實際進度前鋒線所示。最后該工程在5月末如期竣工。

  根據核實的有關記錄,有如下幾項事件應該在工程進度款或結算款中予以考慮:

  (1)第2個月現場簽證的計日工費用2.8萬元,其作業對工期無影響;

  (2)分項工程H的主要材料購買價為65元/m2;

  (3)分項工程J的實際工程量比清單工程量增加60m2;

  (4)從第4個月起,當?shù)卦靸r(jià)主管部門規定,人工綜合工日單價上調為50元/工日。

  問題:

  1.該工程的合同價為多少?工程預付款為多少?

  2.前4個月每月業主應支付給承包商的工程款為多少?

  3.第5個月末辦理竣工結算,工程結算款為多少?

  分析要點:

  本案例是將工程量清單計價模式與施工時標網絡計劃相結合進行逐月結算工程價款的案例。學員除了要掌握與案例五基本相同的計算方法之外,還須注意以下幾個問題:

  (1)利用時標網絡計劃中標注的實際進度前鋒線和表6-6的數據計算每月已完工程

  價款;

  (2)利用時標網絡計劃中標注的實際進度前鋒線分析進度是否正常;

  (3)分項工程J實際工程量增加,而且該分項工程位于關鍵線路上,業主應給予承

  包商趕工補償,趕工補償?shù)慕痤~為:工期順延天數×每天補償標準。

  (4)暫列金額是招標人在工程量清單中暫定并包括在合同價款中的一筆款項。是用

  于施工合同簽訂時尚未確定或者不可預見的所需材料、設備、服務的采購,施工中可能發生的工程變更、合同約定調整因素出現時的工程價款調整及發生的索賠、現場簽證等的費用。在工程實施過程中或結算時,按實結算。

  (5)對于招標時難以確定價格的材料,招標人可在招標文件中以暫估價的形式列入

  其他項目清單中,投標人應將其計人相應分項工程的綜合單價。當實際購買價格發生變動時,隨施工進度款結算。

  (6)根據當?shù)卦靸r(jià)主管部門規定的人工工資標準上漲,應該調整。

  (7)工期補償或罰款應在工程竣工時與工程款同期結算。

  答案:

  問題1:

  解:

  (1)該工程的合同價=∑(分項工程項目費用+措施項目費用+暫列金額)×(1+規費費率)×(1+稅金率)

  =(45.33+8+5.7)×(1+6.62%)×(1+3.45%)

  = 59.03×1.103 =65.11(萬元)

  (2)工程預付款=(65.11 -5.7 xl. 103)×20% =11.765(萬元)

  問題2:

  解:

  (1)第1個月工程價款=(2.7×l/3 +2.88 +4.8×l/4 +2) ×l.103 =7.699(萬元)

  應支付承包商工程款=7.699×90%=6.929(萬元)

  (2)第2個月工程價款= (2.7×2/3+4.5×1/5+4.32×2/3、+4. 80×2/4+2+2.8)×1.103=14. 096(萬元)

  應支付承包商工程款= 14.096×90%=12.687(萬元)

  (3)第3個月工程價款= (4.5×3/5 +4.32×1/3 +2.97 +4.80×1/4 +4.5×2/3 +2)×1.103=14. 681(萬元)

  應扣工程預付款= 11.765/2=5.883(萬元)

  應支付承包商工程款= 14. 681×90%-5.883=7.330(萬元)

  (4)第4個月工程價款:

  1)原合同工程價款= (4.5×1/5+4.8×2/3+3.6-×3/4+3.06+4.5×1/3+7.2×1/3+2) ×l.103=17. 383(萬元)

  2)分項工程H主要材料費用增加= 205×2/3×(65-60)×(1+12%)×(1+7%)×1. 103=903.25(元)≈0.090(萬元)

  3)分項工程J費用增加= [27×170+(60 -27)×170 xO.9]×1.103=10631.82(元)

  ≈1. 063(萬元)

  4)人工費增加=[ 120×2/3+280×3/4+150×(1+60/180)+180×1/3+150×1/3]× (50-45) x(1 +12%)×(1 +7%)×1.103

  = 3965.50(元)≈0.397(萬元)

  5)應扣工程預付款= 11.765 -5.883=5.882(萬元)

  第4個月工程價款= 17.383+0.090+1.063+0.397=18.933(萬元)

  應支付承包商工程款= 18. 933×90% -5.882=11.157.(萬元)

  問題3:

  解:

  (1)第5個月工程價款:

  1)原合同工程價款= (4.8×1/3+3.6×1/4+7.2×2/3)×1.103=8.052(萬元)

  2)分項工程H主要材料費用增加= 205×1/3×(65 -60)×(1+12%)×(1+7%)×1.103 =451.63(元)≈0.045(萬元)

  3)人工費增加=[120×1/3+280×1/4+150×2/3]×(50 -45)×(1+1 2%)×(1+7%)×1.103=1387.92(元)≈0.139(萬元)

  第5個月工程價款=8.052 +0.045 +0.139 =8.236(萬元)

  (2)因工程量增加,、而總工期不變,承包商可以獲得趕工補償,

  趕工補償= 30×60/180×800=8000元=0. 800(萬元)

  (3)實際工程總造價=65.110- 5.7×1.103+2.8×1.103 +0.090+1.063+0.397+0.045 +0.139 +0.800 =64. 445(萬元)

  (4)工程質量保證金=64. 445×3%=1.933(萬元)

  (5)工程結算款= 64. 445 - 11.765 - (6. 929+12. 687+7.330+11. 157)- 1.933=12, 644(萬元)

       環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道論壇,隨時與廣大考生朋友們一起交流!

更多造價工程師信息:



編輯推薦:

2014VIP套餐搶報,贈2013年課件,不過重學

2014年造價工程師免費通關課程

造價工程師考試歷年真題匯總(2010-2013)

 環球造價工程師各地區交流群



分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級造價工程師資格查詢

一級造價工程師歷年真題下載 更多

一級造價工程師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級造價工程師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
