2014年造價師《案例分析》教材第六章案例七
課程推薦:精品VIP―網+面強勢結合 環球造價工程師案例強化套餐
相關推薦:2014年造價工程師在線???/STRONG> 2014年造價工程師考試大綱
專題推薦:環球網校造價最全習題演練套餐 環球網校造價工程師培訓權威
【案例七】
背景:

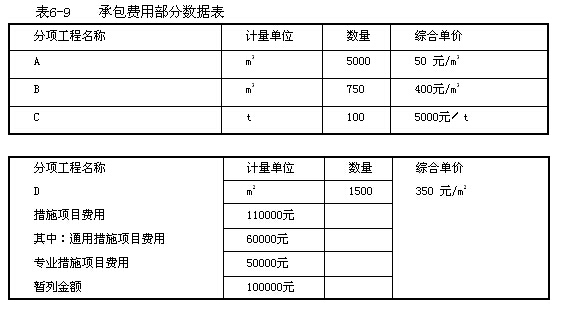

某工程項目由ANBNCND四個分項工程組成,采用工程量清單招標確定中標人,合同工期5個月。承包費用部分?jǐn)?shù)據如表6-9所示。

合同中有關費用支付條款如下:
1.開工前發包方向承包方支付合同價(扣除措施費和暫列金額)的15%作為材料預付款。預付款從工程開工后的第2個月開始分3個月均攤抵扣。
2.工程進度款按月結算,發包方按每次承包方應得工程款的90%支付。
3.通用措施項目工程款在開工前和材料預付款同時支付;專業措施項目在開工后第1個月末支付。
4.分項工程累計實際完成工程量超過(或減少)計劃完成工程量的15%時,該分項工程超出部分的工程量的綜合單價調整系數為0. 95(或1.05)。
5.承包商報價管理費率取10%(以人工費、材料費、機械費之和為基數),利潤率取7%(以人工費、材料費、機械費和管理費之和為基數)。
6.規費綜合費率7.5%(以分部分項工程費、措施項目費、其他項目費之和為基數),稅金率3.35%。
7.竣工結算時,業主按總造價的5%扣留質量保證金。

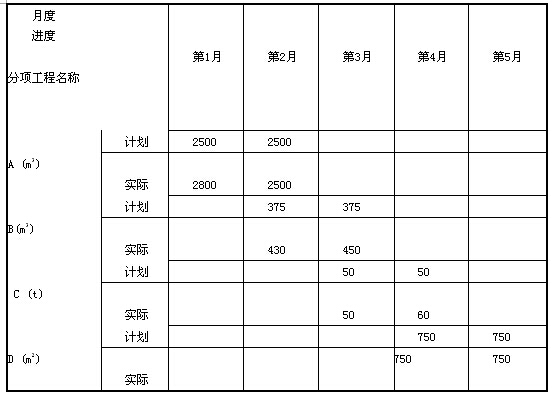

各月計劃和實際完成工程量如表6-10所示。
表6-10 各月計劃和完成工程量

施工過程中,4月份發生了如下事件:
1.業主確認某項臨時工程計日工50工日,綜合單價60元/工日;所需某種材料120m2,綜合單價100元/m2;
2.由于設計變更,經業主確認的人工費、材料費、機械費共計30000元。
問題:
1.工程合同價為多少元?
2.材料預付款、開工前業主應撥付的措施項目工程款為多少元?
3.1---4月每月業主應撥付的工程進度款各為多少元?
4.填寫第4月的“工程款支付申請表”。
5.5月份辦理竣工結算,工程實際總造價和竣工結算款為多少元?
分析要點:
本案例主要考核如下幾點內容:
1.工程合同價的確定
工程合同價款=∑計價項目費用×(1+規費費率)×(1+稅金率)
其中:計價項目費用應包括分部分項工程項目費用、措施項目費用和其他項目費用。
分部分項工程項目費用=∑分部分項工程量×綜合單價
措施項目費用=通用措施項目費用+專業措施項目費用.
其他項目費用:本例中只含暫列金額。
2.計算材料預付款、開工前支付措施項目工程款
本例中,材料預付款=∑分部分項工程項目費用×(1+規費費率)×(1+稅金率)×預付比例
按合同規定提前支付的通用措施項目費用也要乘以支付比例90%。因為提前支付的措施項目費用與工程預付款不同,屬于合同價款的組成部分。
3.承包商各月完成工程進度款的計算
承包商各月完成的工程進度款是指承包商當月完成的全部工程款,包括:分項工程價款、措施項目價款、專業工程款、計日工費用、變更價款、索賠價款、工程價款調整、趕工措施費用。
4.填寫“工程款支付申請表”
(截止到3月31日)累計已完成的工程價款=1~3月完成的工程款+3月份之前完成的措施費
(截止到3月31日)累計已實際支付的工程價款=1~3月實際支付的工程款+實際支付的措施費+預付款
5.實際總造價和竣工結算款的計算
實際總造價=合同價+合同價調整額
或?qū)嶋H總造價=∑承包商各階段完成的工程款
竣工結算款=實際總造價×(1-質保金比例)-已支付工程款(含預付款)
答案:
問題1:
解:
分部分項工程費用:5000×50+750×400+100×5000+1500.×350=1575000(元)
措施項目費:110000元
暫列金額:100000元
工程合同價:( 1575000+110000+100000)×(1+7.5%)×(1+3.35%)= 1983157(元)
問題2:
解:
材料預付款:1575000×(1+7.5%)×(1+3.35%)×15%=262477(元)
開工前業主應撥付的措施項目工程款:
60000×(1+7.5%)×(1+3.35%)×90% =59995(元)
問題3:
解:
1.第1個月承包商完成工程款
(2800×50 +50000)×(1+7.5%)×(1+3.35%)=211092(元)
第1月業主應撥付的工程款為:211092×90%=189983(元)
2j第2個月A分項工程累計完成工程量:2800+2500= 5300(m3)
( 5300 - 5000)÷5000=6%<15%
承包商完成工程款
(2500×50 +430×400) ×(1+7.5%)×(1+3.35%)=329971(元)
第2個月業主應撥付的工程款為:329971×90% - 262477÷3=209482(元)
3.第3個月B分項工程累計完成工程量:430+450=880(m3)
(880 -750) +750=17.33%>15%
超過15%部分的工程量:880 -750×(1+15%)=17.5( m3)
超過部分的工程量結算綜合單價:400元/m3×0. 95 =380元/m3
B分項工程款:[ 17.5×380+(450 - 17.5)×400]×(1+7.5%)×(1+3.35%)=199593(元)
C分項工程款:50×5000×(1+7.5%)×(1+3.35%)=277753(元)
承包商完成工程款:199593+277753 =477346(元)
第3個月業主應撥付的工程款:477346×90% - 262477÷3=342119(元)
4.第4個月C分項工程累計完成工程量:50 +60=110(t),(110 - 100)÷100=10%
承包商完成分項工程款:(60×5000 +750×350)×(1+7.5%)×(1+3.35%)=624945(元)
計日工費用:(50×60+120×100)×(1+7.5%)×(1+3.35%)- 16665(元)
變更款:30000×(1+10%)×(1+7%)×(1+7.5%)×(1+3.35%)=39230(元)
第4個月承包商完成工程款:624945+16665+39230=680840(元)
第4個月業主應撥付的工程款為:680840×90% - 262477÷3=525264(元)
問題4:
解:

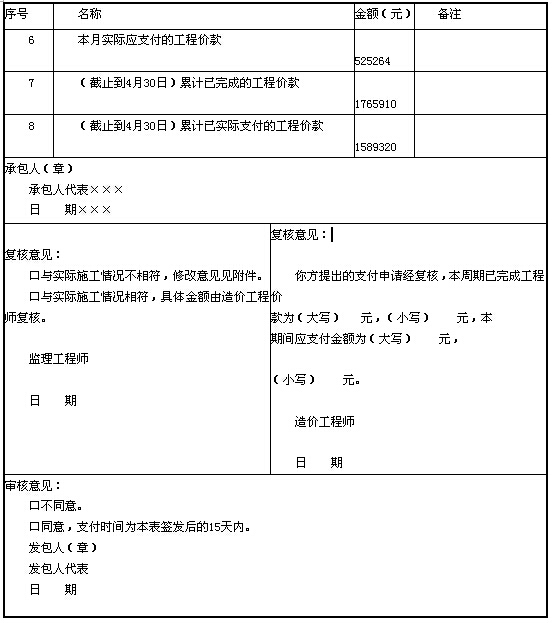

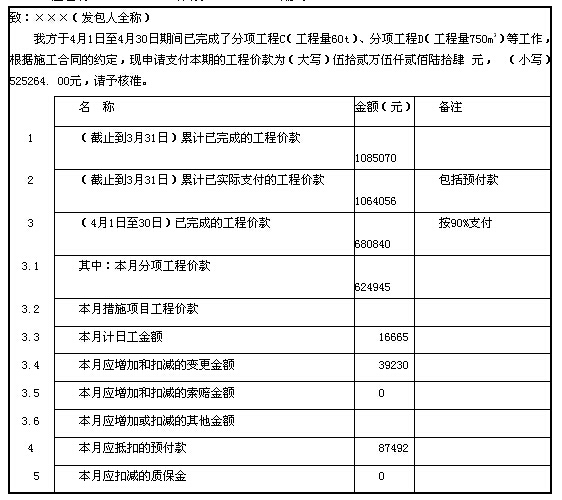

第4個月的“工程款支付申請表”,如表6-11所示。
表6-11 工程款支付申請(核準)表
工程名稱:××× 標段:x×× 編號:×××


注:1.在選擇欄中的“口”內作標識“√”。
2.本表一式四份,由承包人填報,發包人、監理人、造價咨詢?nèi)恕⒊邪烁鞔嬉环荨?/P>
問題5:
答:
(1)第5個月承包商完成工程款:
350×750×(1+7.5%)×(1+3.35%)=291641(元)
(2)工程實際總造價:
60000×(1+7.5%)×(1+3.35%)+(211092 +329971 +477346 +680840 +291641)= 66661+1990890=2057551(元)
(3)竣工結算款:
2057551×(1-5%)- (262477 +59995+189983 +209482 +342119 +525264)=365353(元)
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校造價工程師考試頻道及論壇,隨時與廣大考生朋友們一起交流!
更多造價工程師信息:
編輯推薦:
2014年VIP套餐搶報,贈2013年課件,不過重學
最新資訊
- 官方確認!2026年一級造價工程師教材沿用2025年版2026-01-04
- 備考必看:一級造價師《安裝計量》十大核心知識點總結2025-11-02
- 速看!一級造價師《土建計量》十大核心考點總結2025-11-01
- 免費分享:一級造價師《工程計價》十大核心考點總結2025-10-31
- 一鍵收藏:一級造價師《造價管理》十大核心考點總結2025-10-30
- 免費分享:2025年一級造價師《工程計價》考點匯總2025-10-29
- 2025年一級造價師《工程計價》考試難度及考點分析2025-10-28
- 免費分享:2025年一級造價師《造價管理》考點匯總2025-10-27
- 免費分享:2025年一級造價師案例分析重要考點匯總2025-10-27
- 2025年一級造價師《造價管理》重點考查內容2025-10-24
